某污水处理厂项目采用经评审的最低投标价法进行评标。评标办法规定,对提前竣工、污水处理成本偏差等因素进行价格折算。价格折算的办法如下:该工程招标工期为30个...

作者: tihaiku 人气: - 评论: 0
问题 某污水处理厂项目采用经评审的最低投标价法进行评标。评标办法规定,对提前竣工、污水处理成本偏差等因素进行价格折算。价格折算的办法如下:该工程招标工期为30个月,承诺工期每提前1个月,给招标人带来的预期收益为50万元。污水处理成本比招标文件规定的标准每高一个百分点,投标报价增加2%,每低一个百分点,投标报价减少1%。高于10%投标将被否决。投标人A:投标报价为4850万元,污水处理成本比规定标准高2个百分点,承诺的工期为30个月。投标人B:投标报价为4900万元,污水处理成本比规定标准高1个百分点,承诺的工期为29个月。投标人C:投标报价为5000万元,污水处理成本比规定标准低2个百分点,承诺的工期为28个月。则最终评标价由低到高的顺序为( )。
选项 A.投标人A,投标人B,投标人C B.投标人C,投标人B,投标人A C.投标人A,投标人C,投标人B D.投标人C,投标人A,投标人B
答案 B

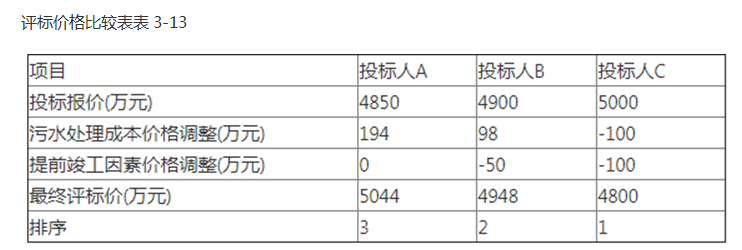

解析 新版教材P54-57 污水处理成本偏差因素的评标价格调整: 投标人A:4850×2×2%=194(万元); 投标人B:4900×1×2%=98(万元); 投标人C:5000×2×(-1%)=-100(万元)。 提前竣工因素的评标价格调整: 投标人A:(30- 30)×50=0(万元); 投标人B:(29-30)×50=-50(万元); 投标人C:(28-30)×50=-100(万元); 评标价格比较表(表3-13)。
