某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同。乙方编制的施工方案和进度计划已获工程师批准...

作者: tihaiku 人气: - 评论: 0
问题 某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同。乙方编制的施工方案和进度计划已获工程师批准。双方约定采取单价合同计价。该工程的基坑开挖土方量为4500m3,假设直接费单价为4.2元/m3,综合费率为直接费的20%。该基坑施工方案规定:土方工程采用租赁一台斗容量为1m3的反铲挖掘机施工(租赁费450元/台班)。甲、乙双方合同约定5月11日开工,5月20日完工。在基坑开挖实际施工中发生了如下 事件: 事件1:因租赁的挖掘机大修,晚开工2天,造成人员窝工10个工日。 事件2:施工过程中,因遇软土层,接到工程师5月15日停工的指令,进行地质复查,配合用工15个工日,窝工5个工日(降效系数0.6)。 事件3:5月19日接到工程师于5月20日复工令,同时提出基坑开挖深度加深2m的设计变更通知单,由此增加土方开挖量900m3。 事件4:5月20日~5月22日,因下暴雨迫使基坑开挖暂停,造成人员窝工10个工日。 事件5:5月23日用30个工日修复冲坏的永久道路,5月24日恢复挖掘工作,最终基坑5月30日挖坑完毕。 上部结构施工过程中出现以下事件: 事件1:原定于6月10日前由甲方负责供应的材料因材料生产厂所在地区出现沙尘暴,材料6月15日运至施工现场,致使施工单位停工,影响人工100个工日,机械台班5个,乙方据此提出索赔。 事件2:6月12日至6月20日乙方施工机械出现故障无法修复,6月21日起乙方租赁的设备开始施工,影响人工200个工日,机械台班9个,乙方据此提出索赔。 事件3:6月18日至6月22日按甲方改变工程设计的图纸施工,增加人工150个工日,机械台班10个,乙方据此提出索赔。 事件4:6月21日至6月25日施工现场所在地区由于台风影响致使工程停工,影响人工140个工日,机械台班8个,乙方据此提出索赔。 问题: 1.列表说明基坑开挖过程事件1至事件5工程索赔理由及工期、费用索赔的具体结果。 注:其中人工费单价23元/工日,增加用工所需的管理费为增加人工费的30%。 2.说明上部结构施工中乙方提出的工程索赔要求是否正确,正确的索赔结果是什么。 注:其中人工费单价60元/工日,机械使用费400元/台班,降效系数为0.4。
选项
答案

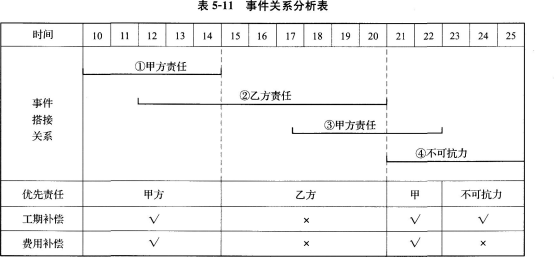

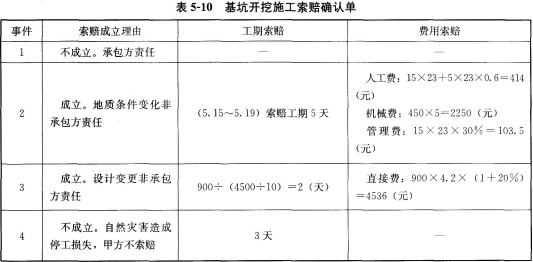

解析 问题1: 问题2: 上部结构施工过程出现的事件1至事件4属同一施工过程某时间段多方责任共同发生事件的索赔类型,应采用初始责任原则进行分析,分析过程见表5-11。 事件1:费用补偿按窝工处理,补偿费用=(60100+400 5)0.4=3200(元),合同工期顺延5天。 事件2:不补偿,属乙方责任。 事件3:费用正常补偿,补偿费用=(15060+40010)2/5=5200(元),合同工期顺延 2天。 事件4:不可抗力事件,只进行工期补偿,工期顺延3天。 共计补偿费用8400元,合同工期顺延10天。

相关内容:建筑,公司,乙方,于某年,某厂,甲方,建筑面积,3000m2,工业厂房,地下室,施工,合同,编制,方案,进度,计划,已获,工程师

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1088秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
