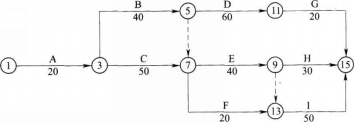

【案例八】 某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标文件,与承包人签订了施工合同。合同中部分内容如下: (...

作者: tihaiku 人气: - 评论: 0
问题 【案例八】 某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标文件,与承包人签订了施工合同。合同中部分内容如下: (1)合同工期l60天,承包人编制的初始网络进度计划如图4.4一l所示。 图4.4-1初始网络进度计划 由于施工工艺要求,该计划中c、E、I三项工作施工需使用同一台运输机械;B、D、 H三项工作施工需使用同一台吊装机械。上述工作由于施工机械的限制只能按顺序施工,不能同 时平行进行。 (2)承包人在投标报价中填报的部分相关内容如下: ①完成A、B、C、D、E、F、G、H、I九项工作的人工工l3消耗量分别为:100、400、400、300、200、60、60、90、1000个工日; ②工人的日工资单价为50元/工日,运输机械台班单价为2400元/台班;吊装机械台班单价为l200元/台班; (3)合同中规定:人员窝工费补偿25元/工日;运输机械折旧费1000元/台班;吊装机械折旧费500元/台班。 在施工过程中.由于设计变更使工作E增加了工程量,作业时间延长了20天,增加用工l00个工日,增加材料费2.5万元,增加机械台班20个,相应的措施费增加l.2万元.同时,E、H、I的工人分别属于不同工种,H、I工作分别推迟20天。 问题: 1.对承包人的初始网络进度计划进行调整,以满足施工工艺和施工机械对施工作业顺序的要求。 2.调整后的网络进度计划总工期为多少天?关键工作有哪些? 3.在因设计变更使工作E增加工程量的事件中,承包商除在工作E上可以索赔的费 用外,是否还可以索赔其他费用? 如果有可以索赔的其他费用,请计算可以索赔的费用,如果没有,请说明原因。(计算结果均保留两位小数)
选项
答案
解析 问题l:对初始网络进度计划进行调整,结果如图4.4—2所示。问题2:(1)总工期仍为160天。(2)关键工作有A、c、E、I(或①一③一⑦一⑨一⑩一⑩)。问题3:还可以索赔其他费用,包括:(1)H工作费用索赔:①因为H工作有10天总时差,所以,人员窝工和吊装机械闲置时间为:20—10=10(天)②每天窝工人数为:90/30=3(工日/天)③索赔费用为:31025+10500=5750(元)(2)1工作费用索赔:①人员窝工时间为20天②每天窝工人数为:1000/50=20(工/天)③索赔费用为:202025=10000(元)解答依据如下:依据《建设工程造价管理》第三章第五节中二、网络计划时间参数的计算,解答问题1、2。依据《建设工程计价》第五章第一节中四、(三)2.费用索赔的计算方法,解答问题3。【解析】在工期索赔中,需要注意划清进度拖延的责任;被延误的工作处于关键线路上。

相关内容:案例,工业,目的,厂房,工程,招标,承包人,依据,文件,施工,合同,部分,内容,如下

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0996秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
