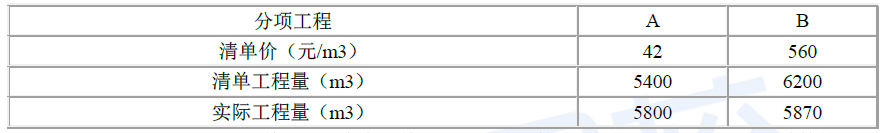

问题 总承包施工合同是以工程量清单为基础的固定单价合同,合同约定 A 分项工程、B 分项工程当实际工程量与清单工程量差异幅度在±5%以内的按清单价结算,超出幅度大于 5%时按清单价的 0.9 倍结算。减少幅度大于 5%时按清单价的 1.1 倍结算。 问题:A 分项工程、B 项工程单价是否存在调整?分别列式计算 A 分项工程、分项工 B 程结算的工程价款(单位:元)。
选项
答案
解析 A 分项工程:(5800-5400)/5400×100%=7.4%>5%。因此:A 分项工程需调整。 B 分项工程:(6200-5870)/6200×100%=5.3%>5%。因此 B 分项工程也需调整。 A 分项工程结算价:5400×(1+5%)×42+[5800-5400×(1+5%)]×(42×0.9)=243054 元。 B 分项工程结算价:5870×(560×1.1)=3615920 元。
