根据招标文件和常规施工方案,按以下数据及要求编制某安装工程的最高投标限价。该安装工程计算出的各分部分项工程人材机费用合计为 6000 万元,其中人工费占 ...

作者: tihaiku 人气: - 评论: 0

问题 根据招标文件和常规施工方案,按以下数据及要求编制某安装工程的最高投标限价。该安装工程计算出的各分部分项工程人材机费用合计为 6000 万元,其中人工费占 10%; 单价措施项目中仅有脚手架项目,脚手架搭拆的人材机费用 48 万元 ,其中人工费占 25% ;总价措施项目费中的安全文明施工人材机费用(包括安全施工费、文明施工费、环境保护费、临时设施费)根据当地工程造价管理机构发布的规定按分部分项工程人工费的 20%计取,夜间施工费、二次搬运费、冬雨期施工增加费、已完工程及设备保护费等其他总价措施项目人材机费用合计按分部分项工程人工费的12%计取,其中人工费占 40% 。 企业管理费、利润分别按人工费的 60%、40%计取。 暂列金额 200 万元,专业工程暂估价 500 万元(总承包服务费按分包价值的 3%计取),不考虑计日工费用。规费按分部分项工程和措施项目费中全部人工费的 20%计取。上述费用均不包含增值税可抵扣进项税额。增值税税率按 10%计取。 问题:计算出该安装工程的最高投标限价。将各项费用的计算结果填入“单位工程最高投标限价汇总表”中,见表 3.4.4,其计算过程写在表的下面
选项
答案

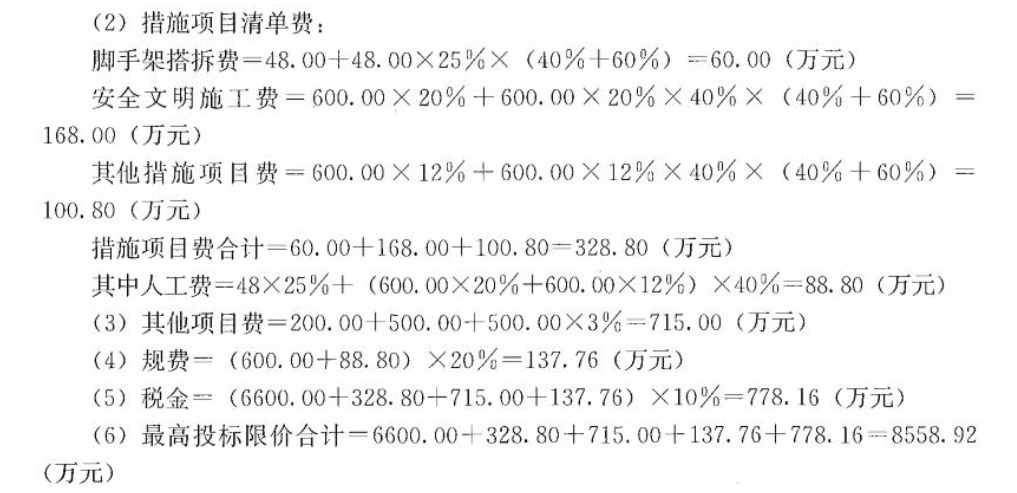

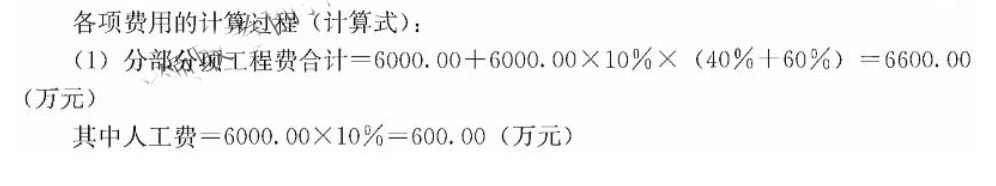

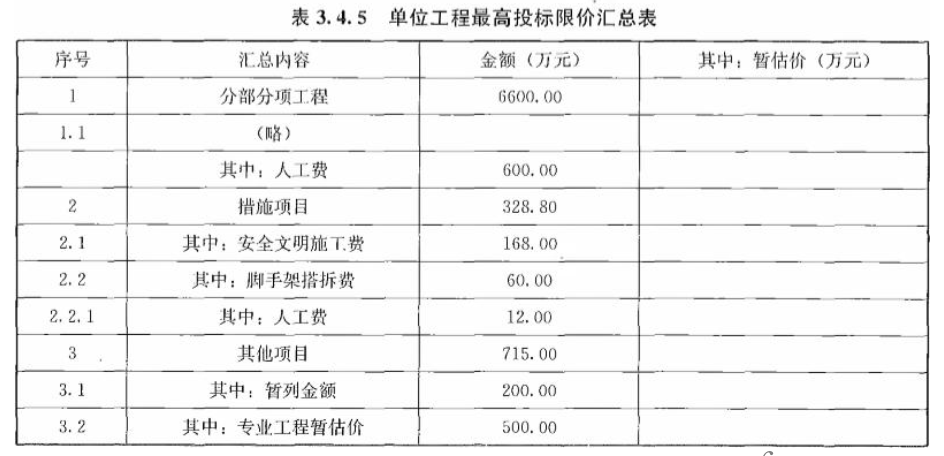

解析 将各项费用的计算结果,填人单位工程最高投标限价汇总表中,得出表 3.4.5。其计算过程见表 3.4.5 下面。
