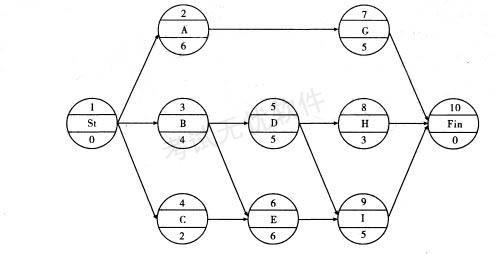

某分部工程的单代号两络计划如图所示(时间单位:天),正确的有() A.有两条关键线路 B.计算工期为15 C.工作G的总时差和自由时差均为4 D....

作者: tihaiku 人气: - 评论: 0
问题 某分部工程的单代号两络计划如图所示(时间单位:天),正确的有()
选项 A.有两条关键线路 B.计算工期为15 C.工作G的总时差和自由时差均为4 D.工作D和I之间的时间间隔为1 E.工作H的自由时差为2
答案 BCD
解析 该网络计划的关键工作为工作B、E、I,组成的关键线路只有一条,计算工期为15 天;工作G没有紧后工作,其总时差和自由时差相等,15-6-5 = 4 (天);工作D的最早完成时间为9,工作I的最早开始时间为10,二者时间间隔为10-9 =1(天);工作H自由时差为15-4-5-3 = 3(天)。
