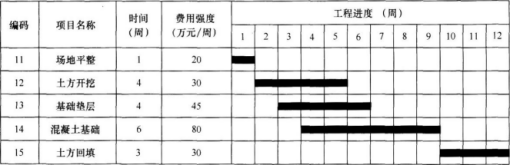

某分部工程的成本计划数据如下表所示,则第5周的施工成本计划值是()万元。 A.75 B.80 C.125 D.155

作者: tihaiku 人气: - 评论: 0
问题 某分部工程的成本计划数据如下表所示,则第5周的施工成本计划值是()万元。
选项 A.75 B.80 C.125 D.155
答案 D
解析 根据横道图进度计划可知,第五周要安排土方开挖、基础垫层、混凝土基础三项工作,这三项工作的费用强度分别是30万元、45万元、80万元,所以第5周成本计划值为155万元(30+45+80=155)。

相关内容:分部,工程,成本,计划,数据,则第,施工,万元

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0447秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
