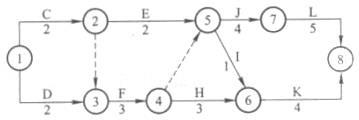

问题 已知下列双代号网络图,其中工作J的最早完成时间为()天。
选项 A.4 B.6 C.9 D.11
答案 C
解析 教材P140页 工作最早开始时间等于各紧前工作的最早完成时间的最大值,题目中J工作有2项紧前工作E和F,它们最早完成时间的分别为4天和5天,则J工作最早开始时间等于5天。J工作最早完成时间等于最早开始时间加上其持续时间5+4=9天。
