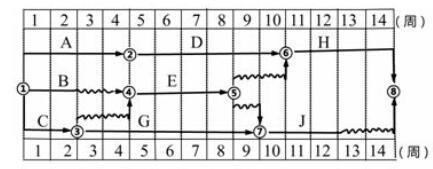

某工程双代号时标网络计划如下图所示,则工作B 的自由时差和总时差( )。 A.分别为2 周和4 周B.均为2 周 C.均为4 周D.分别为...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,则工作B 的自由时差和总时差( )。
A.分别为2 周和4 周
B.均为2 周
C.均为4 周
D.分别为3 周和4 周
选项
答案 A
解析 本题考查的是双代号时标网络计划。由图可直接看出工作B 的自由时差为2 周;工作B 所在的最长线路为BEH,工期为2+4+4=10 周,而总工期=14 周,则工作B 的总时差=14-10=4 周。
