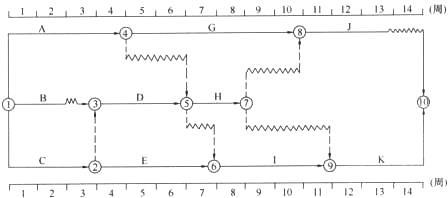

某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差()周。 A.均为1 B.分别为2和1 C.分别为4和1 D.均为4

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差()周。
选项 A.均为1 B.分别为2和1 C.分别为4和1 D.均为4
答案 B
解析 教材P139页 总时差是指在不影响总工期的前提下,工作可以利用的机动时间。自由时差是指在不影响其紧后工作最早开始的前提下,工作可以利用的机动时间。工作B紧后工作最早开始时间为4周,B最早结束时间为3周,所以B的自由时差为1周。总时差为B工作的自由时差+J工作的自由时差为2周。
