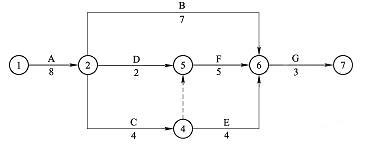

已知某工程双代号网络图如下,按照计划安排F工作的最早开始时间为()。 A.第10天 B.第12天 C.第14天 D.第17天

作者: tihaiku 人气: - 评论: 0
问题 已知某工程双代号网络图如下,按照计划安排F工作的最早开始时间为()。
选项 A.第10天 B.第12天 C.第14天 D.第17天
答案 B
解析 教材P139页 F工作开始前,需要先完成工作A、工作D和工作C。完成工作A、工作D的总时间为10天(8+2天);完成工作A、工作C的总时间为12天(8+4天)。两者取大,为12天。因此,F工作最早开始时间为12天,选项B正确。

相关内容:工程,代号,网络,如下,计划,工作,时间

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0640秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
