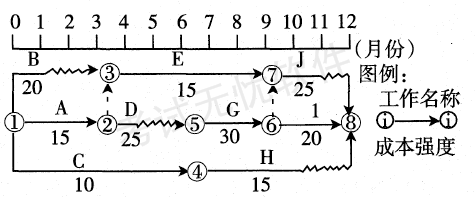

按最早开始时间编制的施工计划及各工作每月成本强度(单位:万元/月)如下图,D工作可以按最早开始时间或最迟开始时间进行安排。则4月份的施工成本计划值可以是(...

作者: tihaiku 人气: - 评论: 0
问题 按最早开始时间编制的施工计划及各工作每月成本强度(单位:万元/月)如下图,D工作可以按最早开始时间或最迟开始时间进行安排。则4月份的施工成本计划值可以是()万元。
选项 A.60 B.50 C.25 D.15 E.10
答案 BC
解析 因为D工作可以按最早开始时间或最迟开始时间进行安排,所以4月份可以是只干E和C工作,施工计划值为15+10=25万元;或者D按最早开始时间安排,4月份工作C、D、E三项工作,施工计划值为15+10+25=50万元。

相关内容:时间,编制,施工,计划,工作,成本,强度,单位,万元,下图,4月份

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0505秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
