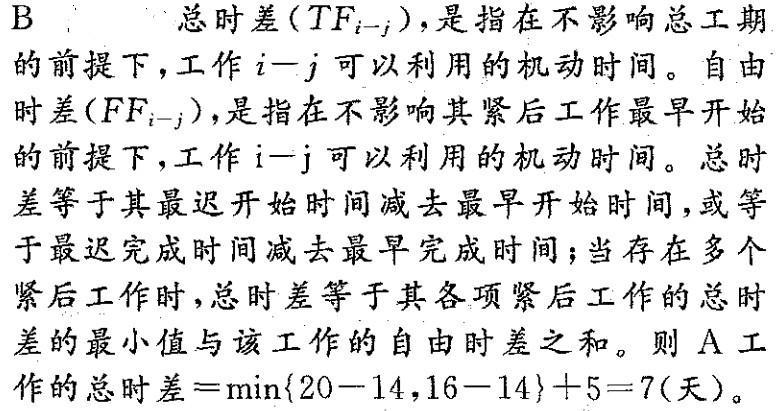

问题 已知工作A的紧后工作是B和C,B工作的最迟开始时间为第20天,最早开始时间为第 14天,C工作的最迟完成时间为第16天,最早完成时间为第14天。A工作的自由时差为 5天,则A工作的总时差为( )天。 A. 0 B. 7 C. 5 D. 9
选项
答案 B
解析 P127-128
