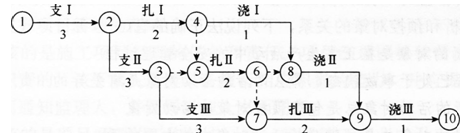

问题 某钢筋混凝土基础工程,包括支模板、绑扎钢筋、浇筑混凝土三道工序,每道工序安排一个专业施工队进行,分三段施工,各工序在一个施工段上的作业时间分别为3d、2d、1d,关于其施工网络计划的说法,正确的有()。
选项 A.工作①—②是关键工作 B.只有1条关键路线 C.工作⑤—⑥是非关键工作 D.节点⑤的最早时间是5 E.虚工作③—⑤是多余的
答案 ABC
解析 本题考核的是施工网络计划。该施工网络计划的关键线路为①→②→③→⑦→⑨→⑩,由此可知选项A、B、C正确。节点5的最早时间=max{3+2,3+3)=6,故选项D错误。判断是否为虚工作的方法是:如某一虚工作的紧前工作只有虚工作,那么该虚工作是多余的;如果某两个节点之间既有虚工作,又有实工作,那么该虚工作也是多余的。由此可以判断虚工作③→⑤不是多余的。
