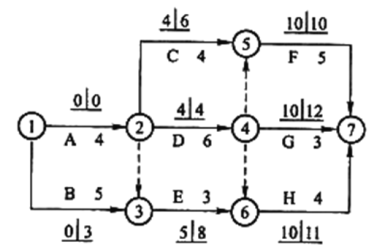

某工程双代号网络计划如下图所示,图中已经标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。 A. 工作 D 的总时差为零 B. 工作 H...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示,图中已经标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。
选项 A. 工作 D 的总时差为零 B. 工作 H 为关键工作 C. 工作 E 的自由时差为 3 天 D. 工作 C 的自由时差为 2 天 E. 工作 B 的自由时差为零
答案 ADE
解析 选项 B:H 的总时差为 1,不是关键工作 选项 C:E 的自由时差为 2
