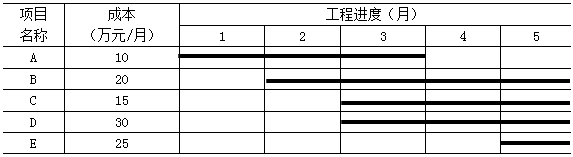

某项目施工成本计划如下图,则5月末计划累积成本支出为()万元。 A、325 B、270 C、180 D、75

作者: tihaiku 人气: - 评论: 0
问题 某项目施工成本计划如下图,则5月末计划累积成本支出为()万元。
选项 A、325 B、270 C、180 D、75
答案 B
解析 本题考查的是按工程实施阶段编制成本计划的方法。第1月末计划累积成本支出是10万元;第2月末计划累积成本支出是10+(10+20)=40万元;第3月末计划累积成本支出是40+(10+20+15+30)=115万元;第4月末计划累积成本支出是115+(20+15+30)=180万元;第5月末计划累积成本支出是180+(20+15+30+25)=270万元。参见教材P85。
