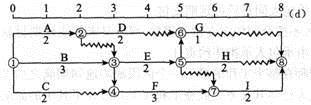

某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )d。 A. 0 B. 1 C. 2 D. 3

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )d。 A. 0 B. 1 C. 2 D. 3
选项
答案 B
解析 本题主要考查总时差计算。 某工序的总时差等于其最迟开工时间减去最早开工时间,或最迟完工减去最早完工时间。 计算公式为TFi-n =Tp-EFi-n (j=n);TFi-j=MIN{TFj-k+LAGi-j,j-k}(j≠n)。本题中A工作总时差计算公式为TF1-2 = MIN{TFj-k+LAGi-j,j-k},即工作A的总时差等于其紧后工作的总时差加上工作A与紧后工作的时间间隔LAG之和的最小值。 TFA=MIN{TFD+LAGA,D ,TFE+LAGA,E ,TFF+LAGA,F }= MIN{3+0,1+1,1+0}=1 综上所述,本题正确选项为B。
