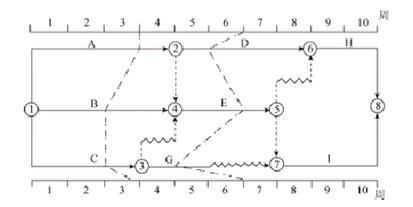

某分部工程时标网络计划如下图所示,当计划执行到第3周未时和第6周未时,检查得到的实际进度如图中的实际进度前锋线所示,该图说明( )。 A. 第...

作者: tihaiku 人气: - 评论: 0
问题 某分部工程时标网络计划如下图所示,当计划执行到第3周未时和第6周未时,检查得到的实际进度如图中的实际进度前锋线所示,该图说明( )。 A. 第3周末检查时预计工期拖后一周 B. 工作A和工作D在第4周至第6周内实际进度正常 C. 第6周末检查时预计工期拖后一周 D. 工作B和工作E在第4周至第6周内实际进度正常 E. 第6周末检查时工作G实际进度拖后一周
选项
答案 ACE
解析 本题主要考查进度计划的检查。 所谓前锋线,是指在原时标网络计划上,从检查时刻的时标点出发,用点划线依此将各项工作实际进展位置点连接而成的折线。通过实际进度前锋线与原进度计划中各工作箭线交点的位置来判断工作实际进度与计划进度的偏差,进而判定该偏差对后续工作及总工期影响程度。对某项工作来说,其实际进度与计划进度之间的关系可能存在以下三种情况: (1)工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后,拖后的时间为二者之差; (2)工作实际进展位置点与检查日期重合,表明该工作实际进度与计划进度一致; (3)工作实际进展位置点落在检查日期的右侧,表明该工作实际进度超前,超前的时间为二者之差。 预测进度偏差对后续工作及总工期的影响通过实际进度与计划进度的比较确定进度偏差后,还可根据工作的自由时差和总时差预测该进度偏差对后续工作及项目总工期的影响。 本题中,首先应找出关键线路(箭线中没有波形线的):1→2→6→8、1→2→4→5→7→8、1→4→5→7→8。 A项:第3周末时,工作B和工作C均拖后一周,由于工作B是关键工作,所以,工期将拖后1周。故A项正确。 C项:在第6周末时,工作D拖后一周,而D是关键工作,因此C项正确。 E项:在第6周末时,工作G拖后2周,但由于有1周是其自由时差,故G工作实际拖后1周。因此E项正确。 B项: D工作6周末拖后一周,所以D工作在4到6周内,进度减慢,所以B项错误。 D项:在第3周末,工作B拖后一周,工作E是工作B的紧后工作,6周末工作E进度正常,所以BE工作在4到6周内,进度加快,D项错误。 综上所述,正确选项为ACE。

相关内容:分部,工程,时标,网络,计划,下图,检查,实际,进度,如图,前锋线,该图

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0948秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
