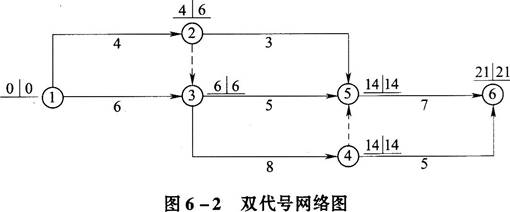

问题 某工程双代号网络计划如图6—2所示,图中已标出各个节点的最早时间和最迟时间,该计划表明()。
选项 A.工作1_2的自由时差为2 B.工作2—5的总时差为7 C.工作3—4为关键工作 D.工作3—5为关键工作 E.工作4—6的总时差为零
答案 ABC
解析 参考第三章第四节内容,应选A、B、C项。 所有持续时间最长的线路为关键线路,则关键线路为:①一③一④一⑤一⑥.所以C项正确。’ 工作的总时差:TFi-j=LTj-ETi-Di-j 工作2-5的总时差:FF2-5-4-3=7(天),所以B项正确。 工作4-的总时差:FF4-6=21-14=2(天),所以E项错误。 工作的自由时差:TFi-j=min{ETj-ETi-Di-j} 工作l-2的自由时差:FF1-2=min{6,14}-0-4=2(天),所以A项正确。
