某程网络计划图中,D工作的紧后工作为E和F,其持续时间分别为6天、3天、4天,D工作第10天开始,E和F工作均于第21天必须最迟完成,则以下参数计算正确的...

作者: tihaiku 人气: - 评论: 0
问题 某程网络计划图中,D工作的紧后工作为E和F,其持续时间分别为6天、3天、4天,D工作第10天开始,E和F工作均于第21天必须最迟完成,则以下参数计算正确的是(  )。
选项 A.D工作的自由时差为1天 B.D工作的自由时差为0天 C.E工作的总时差为1天 D.F工作的最迟开始时问为第18天 E.F工作的总时差为1天
答案 BE

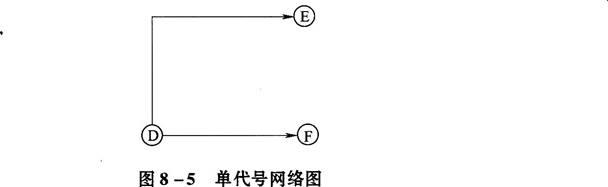

解析 参考第三章第五节内容,应选B、E项。 绘制网络图如图8—5所示。 顺箭线方向自左向右计算工作的最早开始时间和最早完成时间: 根据已知条件,D工作的最早开始及最早完成时间:ESD=10,EFD=10+6=16 E.F工作的最早开始时间和最早完成时间:ESE=ESF=EFD=16 EFE=ESE+DE=16+3=19,EFF=ESF+DF=16+4=20 逆箭线方向自右向左计算工作的最迟开始时间和最迟完成时间: 已知LFE=LFF=21,则:LSE=LFE-DE=21-3=18,LSF=LFF-DF=21-4=17 D工作的最迟完成时间:LFD=min{LSE,LSF}=min{18,17}=17LSD=LFD-DD=17-6=11由工作的总时差的计算公式: E工作的总时差:TFE=LFE-EFE=21-19=2(天) F工作的总时差:TFF=LFF-EFF=21-20=1(天) D工作的自由时差:FFD=min{ESE-EFD,ESF-EFD=min16-16.16-16}=O(天)

相关内容:某程,网络,计划,图中,工作,于第,参数
