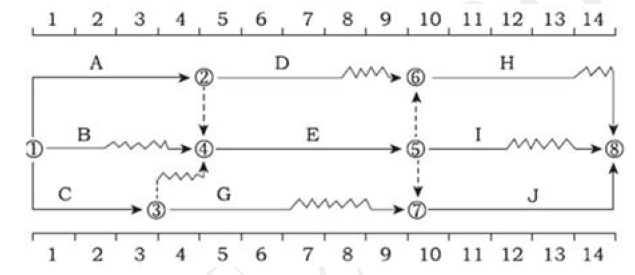

某工程双代号时标网络计划如下图所示,其中工作B 的总时差和自由时差 A.均为2 周 B.分别为2 周和3 周 C.均为3 周 D.分别为3 周和2 周

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作B 的总时差和自由时差
选项 A.均为2 周 B.分别为2 周和3 周 C.均为3 周 D.分别为3 周和2 周
答案 A
解析 考点:时标网络计划中时间参数的判定。工作的总时差:(1)以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;(2)其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。据此计算,工作 H 的总时差为 1 周,工作 I 的总时差为 3 周,工作 J 的总时差为 0,则工作 E 的总时差为 0,所以工作 B 的总时差为 0+2=2 周。B 工作的自由时差为该工作箭线中波形线的水平投影长度,即为 2 周。
