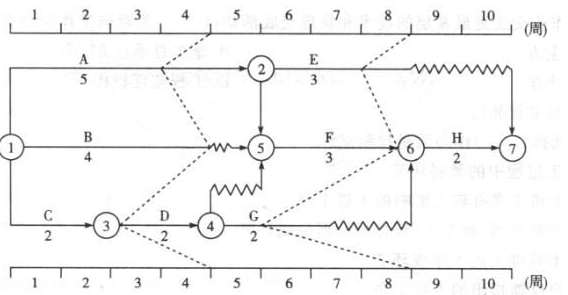

某分部工程时标网络计划如下图所示,当设计执行到第4周末及第8周末时,检查实际进度如图中前锋线所示,该图表明( )。 A.第4周末检查时预计工期将延长...

作者: tihaiku 人气: - 评论: 0
问题 某分部工程时标网络计划如下图所示,当设计执行到第4周末及第8周末时,检查实际进度如图中前锋线所示,该图表明( )。
选项 A.第4周末检查时预计工期将延长1周 B.第4周末检查只有工作D拖后而影响工期 C.第4周末检查时工作A尚有总时差1周 D.第8周末检查时工作G进度拖后并影响工期 E.第8周末检查时工作E实际进度不影响总工期
答案 ADE
解析 选项B,由于工作D自由时差是0,总时差是1周,第4周末检查时工作D拖后1周,因此影响其紧后工作G的最早开始时间1周,不影响总工期;选项C,该分部工程的关键线路是A—F—H,工作A的总时差为0,第4周末检查时工作A拖后1周,因此影响总工期1周;第8周周末检查时,工作E拖后1周,不影响总工期;工作G拖后3周,并影响工期1周。

相关内容:分部,工程,时标,网络,计划,下图,设计,检查,实际,进度,图中,前锋线,该图,工期

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0965秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
