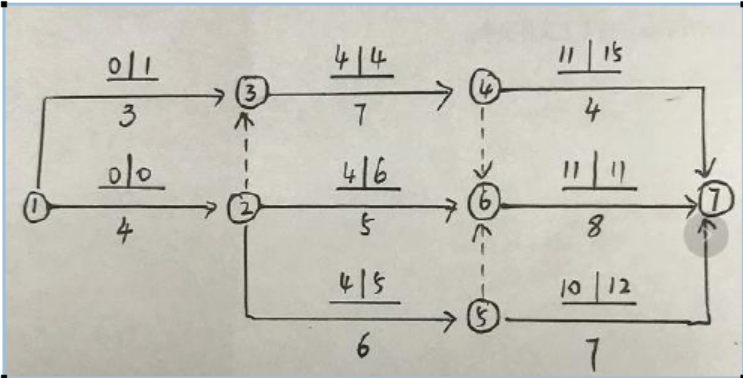

问题 某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间。该计划表明()。
选项 A.工作1-3的总时差为1 B.工作2-5的自由时差为1 C.工作2-6的总时差为2 D.工作4-7的总时差为4 E.工作5-7为关键工作
答案 ACD
解析 工作1-3的总时差为1-1=1工作2-5的自由时差为10-6-4=0工作2-6的总时差为6-4=2工作4-7的总时差为15-11=4工作5-7的总时差为12-10=2

相关内容:工程,代号,网络,计划,下图,图中,工作,时间,时差
