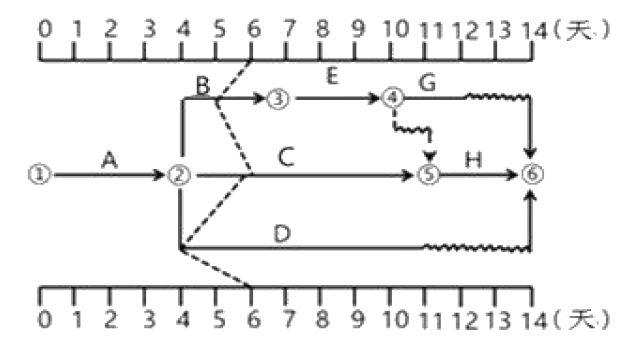

某分部工程双代号时标网络计划执行到第6 天结束时,检查其实际进度如下图前锋线所示,检查结果表明( )。 A.工作B 的实际进度不影响总工期 B.工作C...

作者: tihaiku 人气: - 评论: 0
问题 某分部工程双代号时标网络计划执行到第6 天结束时,检查其实际进度如下图前锋线所示,检查结果表明( )。
选项 A.工作B 的实际进度不影响总工期 B.工作C 的实际进度正常 C.工作D 的总时差尚有2 天 D.工作E 的总时差尚有1 天 E.工作G 的总时差尚有1 天
答案 ABE
解析 考点:网络计划执行中的控制。从图中可知 B 工作实际进度拖后 1 天,B 工作的自由时差为 0,总时差为 1 天,因此 B 工作的拖后会导致 E、G 的最早开始时间推迟 1 天,但是因为 B 工作有 1 天的总时差,因此不会影响总工期;C 工作的实际进度正常,因此 B 选项正确;D 实际进度拖后 2 天,原有总时差 3 天,因此 D 工作尚有总时差 1 天,因此 C 选项错误;E 工作原有总时差 1 天,由于 B 工作拖后 1 天,占用了 1 天总时差,所以 E 工作尚有总时差为 0,因此 D 选项错误;G 工作原有总是差 2 天,B 工作占用 1 天的总时差,所以 G 工作尚有总时差为 1 天。因此 E 选项正确。
