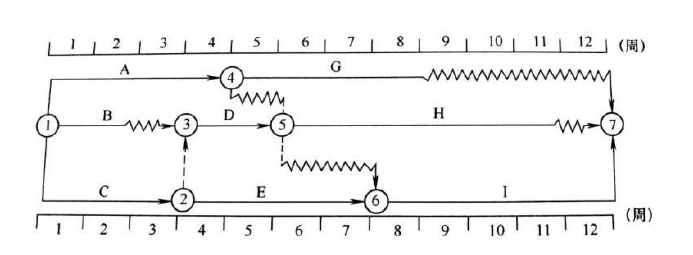

问题 某工程双代号时标网络计划如下图所示,由此可以推断出( )。
选项 A.工作B 为关键工作 B.工作C 的总时差为2 C.工作E 的总时差为0 D.工作G 的自由时差为0 E.工作H 的总时差与自由时差相等
答案 CE
解析 考点:标网络计划:E 工作总时差=之后工作波形线之和的最小值为0,H 工作是已完成节点为节点的工作,总时差等于自由时差。
