背景资料: 某人防工程,建筑面积5000m2,地下1层,层髙4.0m,基础埋深为自然地面以下6.5m。建设单位委托监理单位对工程实施全过程监理,建设单位...

作者: tihaiku 人气: - 评论: 0

问题 背景资料: 某人防工程,建筑面积5000m2,地下1层,层髙4.0m,基础埋深为自然地面以下6.5m。建设单位委托监理单位对工程实施全过程监理,建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF-2013-0201签订了施工承包合同。工程施工过程中发生了下列事件: 事件一:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物的定位测设。 事件二:工程楼板组织分段施工,某一段各工序的逻辑关系见下表: 事件三:砌体工程施工时,监理工程师对工程变更部分新增构造柱的钢筋做法提出疑问。 事件四:工程在设计时就充分考虑“平战结合、综合使用”的原则,平时用作停车库,人员通过电梯或楼梯通道上到地面。工程竣工验收时,相关部门对主体结构、建筑电气、通风空调、装饰装修等分部工程进行了验收。 问题: 1.事件一中,建筑物细部点定位测设有哪几种方法?本工程最适宜采用的方法是哪一种? 2.根据事件二表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络计划图的工期。 3.事件三中,顺序列出新增构造柱钢筋安装的过程。 4.根据人防工程的特点和事件四中的描述,本工程验收时还应包含哪些分部工程?
选项
答案

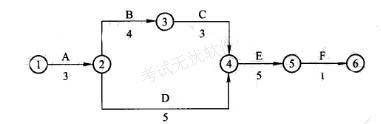

解析 1.建筑物细部点测设方法常用的有:直角坐标法、极坐标法、角度前方交会法和距离交会法。 本工程最适宜采用的方法是直角坐标法。 2.网络计划图如下: 该网络计划图的工期为:T=3+4+3+5+1= 16d 3.构造柱钢筋安装过程: (1)对构造柱定位,上下端部弹线; (2)根据配置竖向钢筋的直径和数量在相应位置钻孔; (3)在钻孔部位植筋(使用建筑用结构胶); (4)设计规定数量的箍筋预就位于柱立筋下端部; (5)绑扎立(主)筋; (6)将预就位的箍筋按间距要求分布并与立(主)筋绑扎牢固成型。 4.本工程验收时还应包含下述分部工程: (1)地基与基础工程; (2)建筑屋面工程; (3)建筑给水排水及采暖工程; (4)智能建筑工程; (5)电梯工程。

相关内容:背景,资料,人防,工程,建筑面积,5000m2,地下,层髙,基础,自然,地面,建设单位,委托,监理单位,工程实施,全过程,监理

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0465秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
