背景资料 某写字楼工程,地下1层,地上10层。当主体结构已基本完成时, 施工企业根据工程实际情况,调整了装修施工组织设计文件, 编制了装饰工程施工进...

作者: tihaiku 人气: - 评论: 0

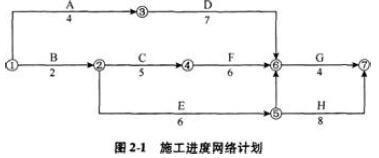

问题 背景资料 某写字楼工程,地下1层,地上10层。当主体结构已基本完成时, 施工企业根据工程实际情况,调整了装修施工组织设计文件, 编制了装饰工程施工进度网络计划,如图2-1所示, 经总监理工程师审核批准后组织实施。 在工程施工过程中,发生了以下事件: 事件1:工作E原计划6d,由于设计变更改变了主要材料规格与材质, 经总监理工程师批准,E工作计划改为9d完成,其他工作与时间执行网络计划。 事件2:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg) 安装在吊顶工程的主龙骨上。 事件3:由于建设单位急于搬进写字楼办公,要求提前竣工验收, 总监理工程师组织建设单位技术人员、 施工单位项目经理及设计单位负责人进行了竣工验收。 问题 1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。 2.指出本装饰工程实际关键线路(工作),计算实际工期。 3.水晶灯的安装是否正确?说明理由。 4.竣工验收是否妥当?说明理由。
选项
答案
解析 1.本装饰工程网络计划的关键线路(工作)为B、C、F、G。 计划工期=(2+5+6+4)d=17d。 2.本装饰工程实际关键线路(工作)B、E、H。 实际工期=(2+9+8)d=19d。 3.水晶灯的安装不正确。 理由:因为安装在吊顶工程主龙骨上的大型水晶灯属于重型灯具, 根据装饰装修工程施工技术要求,重型灯具严禁安装在吊顶工程的龙骨上, 必须增设附加吊杆。 4.竣工验收不妥当。 理由:单位工程完工后,施工单位应自行组织有关人员进行检查评定, 评定结果合格后向建设单位提交工程验收报告。建设单位收到工程验收报告后, 应由建设单位(项目)负责人组织施工(含分包单位)、设计、监理等单位(项目) 负责人进行单位(子单位)工程验收。

相关内容:背景,资料,写字楼,工程,地下,地上,主体,结构,施工企业,根据,装修施工,组织设计,文件,编制,装饰,工程施工

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0888秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
