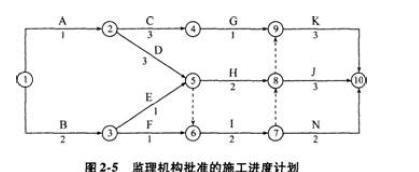

背景资料 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》 (GF—2013—0201)签订了施工合同。合同工期为9个月,合同总价为...

作者: tihaiku 人气: - 评论: 0
问题 背景资料 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》 (GF—2013—0201)签订了施工合同。合同工期为9个月,合同总价为840万元。 项目监理机构批准的施工进度计划如图2—5所示(时间单位:月), 各项工作均按照最早时间安排且匀速施工,施工单位的部分报价见表2—8。 施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50% 时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始, 按每月进度款的10%扣留,扣完为止。 工程于2012年3月1日开工,施工中发生了如下事件。 事件1:建设单位接到政府安全管理部门将于6 月份进行现场工程安全施工大检查的通知后, 要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。 施工单位进行了自查整改,并向项目监理机构递交了整改报告, 同时要求建设单位支付为迎接检查进行整改所发生的费用。 事件2:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析, 认定是商品混凝土的质量问题。对此,施工单位提出, 因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用 。 事件3:K工作施工中,施工单位以按设计文件建议的施工工艺难以施工为由, 向建设单位书面提出了工程变更的请求。 问题 1.该施工进度计划中有几条关键线路?请指出。 2.开工后3个月施工单位应获得的工程款是多少? 3.工程预付款是多少?预付款从何时开始扣回?开工3个月后, 总监理工程师每个月签证的工程款是多少? 4.分别分析事件1和事件2中,施工单位提出的费用要求是否合理?说明理由。 5.事件3中,施工单位提出的变更程序是否妥当?说明理由。
选项
答案

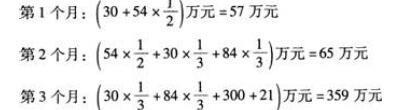

解析 1.该施工进度计划中的关键线路有4条: A→D→H→K(或:①→②→⑤→⑧→⑨→⑩); A→D→H→J(或:①→②→⑤→⑧→⑨→⑩); A→D→I→K(或:①→②→⑤→⑥→⑦→⑧→⑩); A→D→I→J(或:①→②→⑤→⑥→⑦→⑧→⑨→⑩)。 2.开工后前3个施工单位每月应获得的工程款为: 3.预付款为:840万元×20%=168万元 前3个月施工单位累计应获得的工程款: (57+65+359)万元=481万元>420万元=840万元×50% 因此,预付款应从第3个月开始扣回。 开工后前3个月总监理工程师签发的工程款为: 第1个月:(57-57×10%)万元=51.3万元(或:57万元×90%=51.3万元) 第2个月:(65-65×10%)万元=58.5万元(或:65万元×90%=58.5万元) 前2个月扣留保修金:(57+65)万元×10%=12.2万元 应扣保修金总额:840万元×5%=42.0万元 由于359万元×10%=35.9万元>29.8万元=(42.0-12.2)万元 第3个月应签发的工程款:[359-(42.0-12.2)-168/3]万元=273.2万元 4.事件1中,施工单位提出的费用要求不合理。 理由:因为安全施工自检费用属于建筑安装工程费中的措施费(或该费用已包含在合同价中)。 事件2中,施工单位提出的费用要求不合理。 理由:因为商品混凝土供货单位与建设单位没有合同关系。 5.事件3中,施工单位提出的变更程序不妥。 理由:提出工程变更应先报项目监理机构。

相关内容:背景,资料,工程项目,建设单位,建设工程施工合同(示范文本),施工,合同,工期,9个月,总价

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0871秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
