【背景资料】某施工单位新建一栋办公楼,按照相关规范编制了工程的施工组织设计。 施工单位项目负责人组织了项目部首次会议。其中安排《施工组织设计》由项目技术...

作者: tihaiku 人气: - 评论: 0

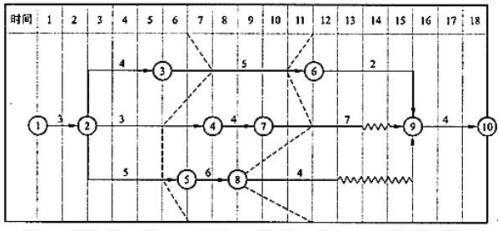

问题 【背景资料】某施工单位新建一栋办公楼,按照相关规范编制了工程的施工组织设计。 施工单位项目负责人组织了项目部首次会议。其中安排《施工组织设计》由项目技术部负责人主持编制,项目技术负责人审核后上报一分公司总工程师审批。 工程双代号时标网络图(时间:月) 其中:工作箭线上方的数字为该工作每月完成的投资额。实际施工时,工作⑧→⑨由于业主变更图纸,施工单位停工待图拖延了2月,但业主还要施工单位在规定时间内完成,施工单位据此向业主提出赶工费索赔 5万元,(单位:万元)。 【问题】 1.指出施工组织设计过程的不妥之处。 2.根据时标网络图进度前锋线分析 6月底工程的实际进展情况。 3.施工单位向业主索赔赶工费 5万元是否成立?并说明理由。 4.试从投资角度分析 6月底的进度偏差及实际进展情况。
选项
答案
解析 1.不妥之处及理由如下: 不妥之处一:《施工组织设计》由项目技术部负责人主持编制。 理由:《施工组织设计》应由施工单位项目负责人主持编制。 不妥之处二:《施工组织设计》由项目技术负责人审核。 理由:《施工组织设计》应由施工单位主管部门审核。 2.根据时标网络图上进度前锋线,可知: 6月底检查结果:工作③→⑥进度超前一个月,工作②→④进度滞后一个月,工作②→⑤进度滞后一个月。 3.施工单位向业主索赔赶工费 5万元不成立。 工作⑧→⑨总时差为3月,目前停工待图2月,没有超过工作⑧→⑨总时差,并不影响总工期,故工作⑧→⑨不需要赶工也能按合同工期完工。 4.从投资角度分析进度偏差,其计算公式为: 进度偏差=已完工程计划投资-拟完工程计划投资。 6月底拟完工程计划投资为:3×2+4×3+5×1+3×4+5×4=55万元; 6月底已完工程计划投资为:3×2+4×3+5×2+3×3+5×3=52万元。 则6月底进度偏差为:52-55=-3万元,即实际进度拖延3万元。

相关内容:背景,资料,一栋,办公楼,相关,规范,编制,工程,施工,组织设计,项目,负责人,部首,次会议,施工组织设计,技术

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0662秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
