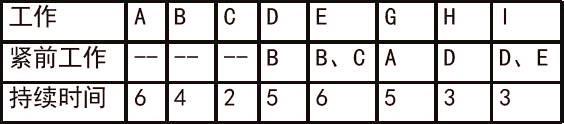

【背景资料】某工程项目总承包单位根据图纸工作之间的逻辑关系绘制了施工进度计划网络图(时间单位:周),逻辑关系表见下图。施工过程中发生了如下事件: ...

作者: tihaiku 人气: - 评论: 0
问题 【背景资料】某工程项目总承包单位根据图纸工作之间的逻辑关系绘制了施工进度计划网络图(时间单位:周),逻辑关系表见下图。施工过程中发生了如下事件: 在实际施工过程中,由于建设单位原因,致使工作C拖延2周完成。 施工现场采用的是预拌混凝土,在使用前,监理工程师按规定检查了预拌混凝土配合比通知单等资料。 【问题】 1.绘制双代号时标网络图,计算工作C的总时差和自由时差。 2.工作C拖延两周,乙方能否提出工期索赔并说明理由? 3.针对预拌混凝土进场检查的资料还有哪些?建筑材料的质量控制主要体现在哪些环节?
选项
答案

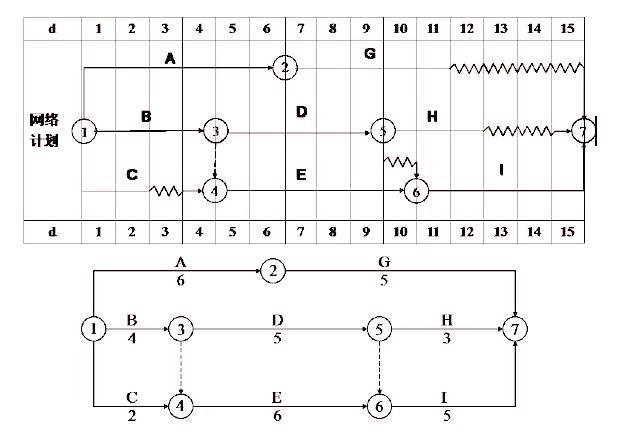

解析 1.工作C的总时差=15-13=2周 工作C的自由时差=2周 2.不成立,虽然该事件发生是非承包商原因造成的,但延误的时间2周等于该工作的总时差,对总工期没有影响,所以工期索赔不成立。 3.(1)还包括:(混凝土配合比通知单)、混凝土抗压强度报告、混凝土质量合格证和混凝土运输单。 (2)材料的采购、材料进场试验检验、过程保管和材料使用。
