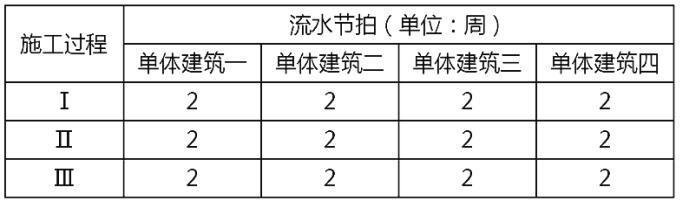

问题 背景资料:某小区,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为31000m2,地下 2 层,层高 4.2m,地上 26 层,钢筋混凝土框架-剪力墙结构。 A 施工单位与建设单位签订了施工总承包合同。合同履行过程中发生了下列事件: 事件一: A 施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表: 其中:施工顺序Ⅰ-Ⅱ-Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间 1 周。 事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重 100kg)安装在吊顶工程的主龙骨上。 事件三:在主体结构隐蔽工程通过监理工程师验收后开始覆盖施工,建设单位对隐蔽工程质量提出异议,要求复验,施工单位不予同意。经总监理工程师协调后三方现场复验,经检验质量满足要求。施工单位要求补偿由此增加的费用,建设单位予以拒绝。 1. 事件一中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式? 2. 绘制事件中流水施工进度计划横道图,并计算其流水施工工期。 3. 事件二中,灯安装是否正确?说明理由。 4. 事件三中,施工单位、建设单位做法是否正确?并分别说明理由。

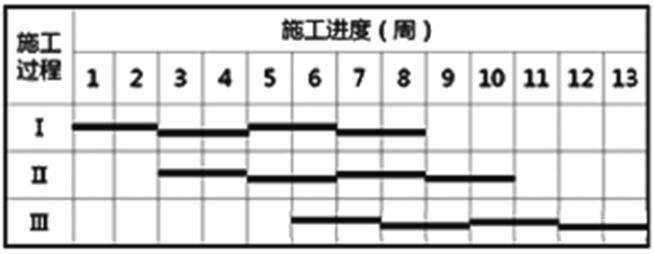

选项
答案
解析 1.(1)宜采用等节奏流水施工来组织。 (2) 还有异节奏流水施工和无节奏流水施工两种形式。 2. T=(M+n-1) ×K+G=(4+3-1) ×2+1=13 周。 3. 不正确。 理由:大型水晶灯属重型灯具,严禁安装在吊顶工程的龙骨上,应当附加吊杆。 4.(1)施工单位不同意复验的做法不正确。 理由:承包人覆盖工程隐蔽部位后,发包人或监理人对质量有疑问的,可要求承包人对已覆盖的部位进行钻孔探测或揭开重新检查,承包人应遵照执行,并在检查后重新覆盖恢复原状。 (2)建设单位拒绝补偿增加的费用不正确。 理由:再次重新检验合格的,由此增加的费用由建设单位承担,延误的工期相应顺延。

相关内容:背景,资料,小区,结构,形式,建筑,规模,四栋,单体,每栋,建筑面积,31000m2,地下,层高,地上,钢筋混凝土,框架

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0842秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
