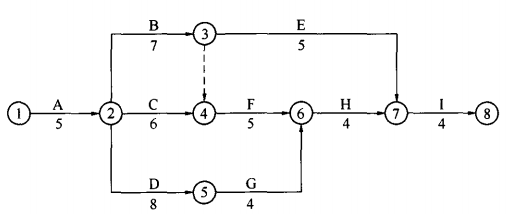

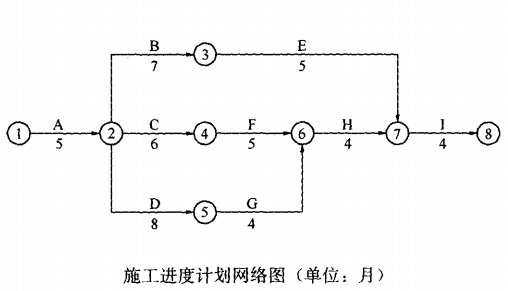

问题 某群体工程,主楼地下二层,地上八层,总建筑面积26800㎡,现浇钢筋混凝土框剪结构。建设单位分别与施工单位、监理单位按照《建设工程施工合同(示范文本)》、《建设工程监理合同(示范文本)》签订了施工合同和监理合同。 合同履行过程中,发生了下列事件: 事件1:监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有网络图和编制说明。监理工程师认为该部分内容不全,要求补充完善。 事件2:某单体工程的施工进度计划网络图如下图所示。因工艺设计采用某专利技术,工作F需要工作B和工作C完成以后才能开始施工。监理工程师要求施工单位对该进度计划网络图进行调整。

事件3:施工过程中发生索赔事件如下: (1)由于项目功能调整变更设计,导致工作C中途出现停歇,持续时间比原计划超出2个月,造成施工人员窝工损失13.6万元/月×2月=27.2万元; (2)当地发生百年一遇大暴雨引发泥石流,导致工作E停工、清理恢复施工共用时3个月,造成施工设备损失费用8.2万元、清理和修复工程费用24.5万元。 针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出2个月、3个月的工期索赔,27.2万元、32.7万元的费用索赔(所有事项均与实际相符)。 事件4:某单体工程会议室主梁跨度为10.5m,截面尺寸(b×h)为450mm×900mm。施工单位按规定编制了模板工程专项方案。 【问题】 1.事件1中,施工单位对施工总进度计划还需补充哪些内容? 2.绘制事件2中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。 3.事件3中,分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立,并说明理由。 4.事件4中,该专项方案是否需要组织专家论证?该梁跨中底模的最小起拱高度、跨中混凝土浇筑高度分别是多少(单位:mm)?
选项
答案
解析 1.事件1中,施工单位对施工总进度计划还需补充的内容有:分期(分批)实施工程的开、竣工日期及工期一览表,资源需要量及供需平衡表。 2.事件2中,调整后的施工进度计划网络图如下:

调整后网络图的关键线路为: A→D→G→H→I和A→B→F→H→I 总工期为:25个月。 3.事件3中,提出工期索赔2个月:不成立。 理由:工作C有1个月的总时差(或C工作虽延误2个月,只影响总工期1个月)。 提出工期索赔3个月:不成立。 理由:E工作有4个月总时差(或延误3个月不影响总工期)。 提出费用索赔27.2万元:成立。 理由:因设计变更引起造成的损失由建设单位承担。 提出费用索赔32.7万元:不成立。 理由:施工设备损失由施工方承担,清理和修复工程费用由建设单位承担(或清理和修复工程费用24.5万元由建设单位承担)(或索赔清理和修复工程费用24.5万元成立)(或索赔施工设备损失费用8.2万元不成立)(或施工设备损失费用8.2万元由施工单位自己承担)。 4.该专项方案不需要组织专家论证。 该梁跨中底模的最小起拱高度=10500×(1/1000)=10.5mm。 跨中混凝土浇筑高度为900mm。

相关内容:群体,工程,主楼,地下,二层,地上,建筑面积,现浇,钢筋混凝土,框剪,结构,建设单位,监理单位,建设工程施工合同(示范文本)

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0673秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
