背景资料 某群体工程,主楼地下二层,地上八层,总建筑面积26800m3,现浇钢筋混凝土框剪结构。建设单位分别与施工单位、监理单位按照《建设工程施工合同(...

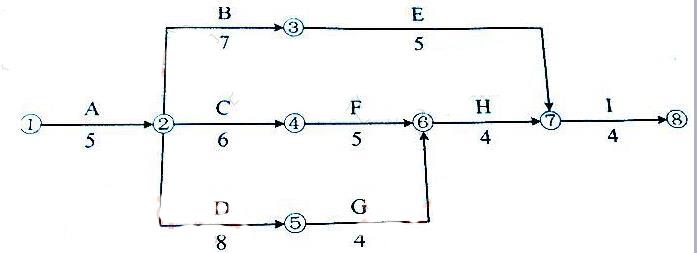

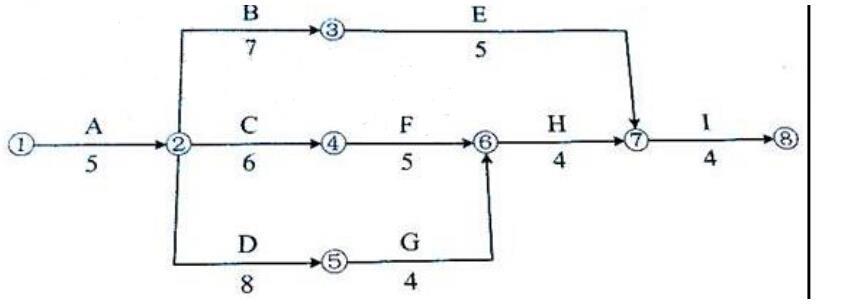

作者: tihaiku 人气: - 评论: 0
问题 背景资料 某群体工程,主楼地下二层,地上八层,总建筑面积26800m3,现浇钢筋混凝土框剪结构。建设单位分别与施工单位、监理单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)、《建设工程监理合同(示范文本)》(GF-2012-0202)签订了施工合同和监理合同。 合同履行过程中,发生了下列事件: 事件一:监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有网络图和编制说明。监理工程师认为该部分内容不全,要求补充完善。 事件二:某单位工程的施工进度计划网络图如图1所示。因工艺设计采用某专利技术,工作F需要工作B和工作C完成以后才能开始施工。监理工程师要求施工单位对该进度计划网络图进行调整。 图1施工进度计划网络图(单位:月) 事件三:施工过程中发生索赔事件如下: 由于项目功能调整变更设计,导致工作C中途出现停歇,持续时间比原计划超出2个月,造成施工人员窝工损失13.6万元/月×2月=27.2万元; 当地发生百年一遇大暴雨引发泥石流,导致工作E停下、清理恢复施工共用时3个月,造成施工设备损失费用8.2万元、清理和修复工程费用24.5万元。 针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出2个月、3个月的工期索赔,27.2万元、32.7万元的费用索赔(所有事项均与实际相符)。 事件四:某单位工程会议室主梁跨度为10.5m,截面尺寸(b×h)为450mm×900mm。施工单位按规定编制了模板工程专项方案。 问题 事件一中,施工单位对施工总进度计划还需补充哪些内容? 绘制事件二中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。 事件三中,分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立,并说明理由。 事件四中,该专项方案是否需要组织专家论证?该梁跨中底模的最小起拱高度、跨中混凝土浇筑高度分别是多少(单位:mm)?
选项
答案
解析 1、总进度计划内容:(编制说明,施工总进度计划表(图)),分期(分批)实施工程的开、竣工日期及工期一览表,资源需要量及供应平衡表等。(估计4分) 2、1)绘制图 2)关键线路:两条 A→B→F→H→I; A→D→G→H→I 或者①→②→③→④→⑥→⑦→⑧;①→②→⑤→⑥→⑦→⑧ 3)工期TC=25月(估计6分) 图1 施工进度计划网络图(单位:月) 3、1)工作C: 工期:索赔1个月;原因:建设单位责任,C工作总时差=1个月,时间超出2个月,影响工期1个月; 费用:索赔13.6万;原因:工期影响1个月,施工人员窝工损失13.6万元/月×1月=13.6万元; (估计3分) 2)工作E:工期索赔:不索赔(或者0);原因:不可抗力,E工作总时差=4个月,恢复时间3个月,小于总时差,不影响工期;费用:24.5万;原因:不可抗力引起的清理和修复工程费用24.5万元由建设单位承担(估计3分) 4、(估计4分) 1)不需要论证 2)最低起拱:10.5㎜ 3)浇筑高度:900

相关内容:背景,资料,群体,工程,主楼,地下,二层,地上,建筑面积,26800m3,现浇,钢筋混凝土,框剪,结构,建设单位,监理单位,建设,工程施工,合同

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0416秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
