(一) 某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建 设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月...

作者: tihaiku 人气: - 评论: 0

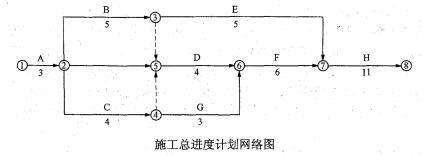

问题 (一) 某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建 设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工 总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。 施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监 理工程师的审查和确认。 合同履行过程中,发生了如下事件: 事件一:专业分包单位将管桩专项施工方案报送监理工程师审批遭到了监理工程师 拒绝。在桩基施工过程中,由于专业分包单位没有按设计图要求对管桩进行封底施工,监 理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业 分包单位下达停工令,拒绝签收停工令。 事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施 工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索 赔。根椐合同约定,赶工费标准为18万元/月。 事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异 节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图 所示(时间单位:月)。 施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承 包单位应重点控制哪条施工线路?
选项
答案

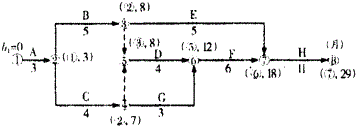

解析 用标号法计算工期如下图所示, 由图可知,计划工期为29个月,能够满足合同工期要求, 关键线路为:①→②→③→⑤→⑥→⑦→⑧,则关键线路即为重点控制施工线路。 线路上所有工作的持续时间总和称为该线路的总持续时间。总持续时间最长的线路称为关键线路,关键线路的长度就是网络计划的总工期。由网络计划图知:关键线路为①→②→③→⑤→⑥→⑦→⑧, 总工期=3 + 5 + 4 + 6 + 11 =29(月),施工总承包单位应当重点控制关键线路上的工作。

相关内容:办公楼,工程,地下,地上,现浇,钢筋混凝土,框架结构,基础,桩基础,单位,施工,合同,工期,29个月

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0888秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
