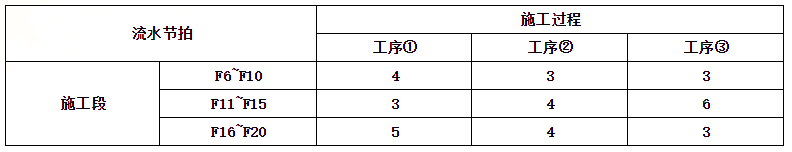

问题 某综合楼工程,地下三层,地上二十层,总建筑面积68000m2,地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。 基础桩设计桩径φ800mm,长度35~42m,混凝土强度等级C30,共计900根,施工单位编制的桩基施工方案中列明:采用泥浆护壁成孔、导管法水下灌注C30混凝土;灌注时桩顶混凝土面超过设计标高500mm;每根桩留置1组混凝土试件;成桩后按总桩数的20%对桩身质量进行检验,监理工程师审查时认为方案存在错误,要求施工单位改正后重新上报。 地下结构施工过程中,测量单位按变形测量方案实施监测时,发现基坑周边地表出现明显裂缝,立即将此异常情况报告给施工单位。施工单位立即要求测量单位及时采取相应的监测措施,并根据观测数据制订了后续防控对策。 装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍如下表所示: 标准层装修施工流水节拍参数一览表(时间单位:周) 建设单位采购的材料进场复检结果不合格,监理工程师要求退场;因停工待料导致窝工,施工单位提出8万元费用索赔。材料重新进场施工完毕后,监理验收通过;由于该部位的特殊性,建设单位要求进行剥离检验,检验结果符合要求;剥离检验及恢复共发生费用4万元,施工单位提出4万元费用索赔。上述索赔均在要求时限内提出,数据经监理工程师核实无误。 <1> 、指出桩基施工方案中的错误之处,并分别写出相应的正确做法。 <2> 、变形测量发现异常情况后,第三方测量单位应及时采取哪些措施?针对变形测量,除基坑周边地表出现明显裂缝外,还有哪些异常情况也应立即报告委托方? <3> 、参照下图示,在答题卡上相应位置绘制标准层装修的流水施工横道图。 <4> 、分别判断施工单位提出的两项费用索赔是否成立,并写出相应理由。
选项

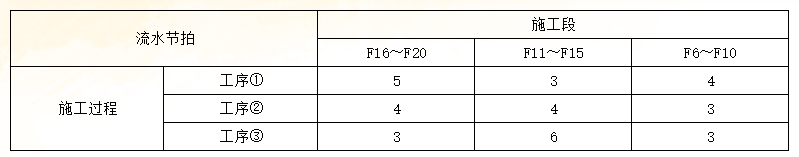

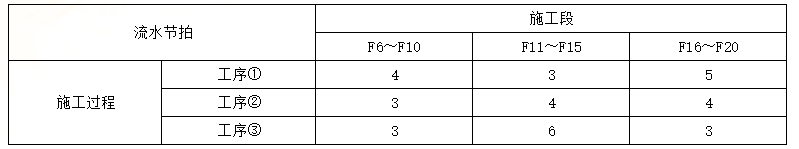

答案

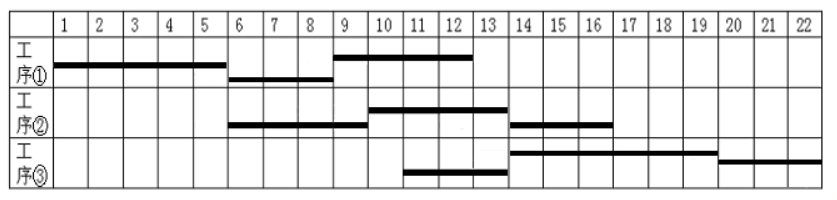

解析 <1> 、不妥之处一:灌注至桩顶混凝土面超过设计标高500mm。 正确做法:水下灌注时桩顶混凝土面标高至少要比设计标高超灌0.8~1.0m。 不妥之处二:成桩后按总桩数的20%对桩身质量进行检验。 正确做法:对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于20根。 不妥之处三:水下灌注C30混凝土 正确做法:灌注C35混凝土(或水下混凝土应提高等级)。 <2> 、当变形量发生异常后,第三方监测机构必须立即报告委托方,同时应及时增加观测次数或调整变形测量方案。 当建筑变形观测过程中发生下列情况之一时,必须立即报告委托方: (1)变形量或变形速率出现异常变化; (2)周边或开挖面出现塌陷,滑坡情况; (3)变形量达到或超出预警值; (4)由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。 <3> 、本题需要先将题目给定的表格两次转置,第一次转置的目的:将题目给定的表格转换为横向为施工工序,纵向为施工段;第二次转置的目的:装修工程在实际施工过程中,是从高层到低层的,所以,第一个施工段应该是F16~F20,最后一个施工段应该是F6~F10。调整后的表格如下: 通过利用大差法计算,工序①②和工序②③之间的步距均为5,总工期为5+5+3+6+3=22周。 横道图为:(单位:周) <4> 、索赔一:建设单位采购的材料进场复检结果不合格,施工单位提出费用索赔8万元成立。 理由:这是属于建设单位的责任,发包人未按照约定的时间和要求提供原材料,设备,场地,资金,技术资料的,承包人可以顺延工程日期,且在索赔时限内,因此有权要求赔偿停工,窝工等损失。 索赔二:施工单位对剥离检验及恢复发生的费用索赔4万元成立。 理由:无论何时甲方提出对工程部位进行剥离检验的要求时,乙方应按要求进行剥露,若剥露检查无问题,且在索赔时限内,因此施工方因此产生的费用损失可以索赔。

相关内容:综合楼,工程,地下,地上,建筑面积,68000m2,地基基础,设计,等级,灌注桩,筏板,基础,现浇,钢筋混凝土,框架,剪力,结构,建设单位

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0549秒, 内存占用1.06 MB, Cache:redis,访问数据库19次
