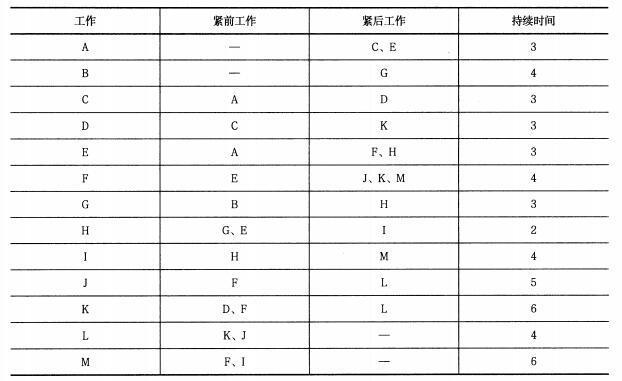

背景 某公司中标某沿海城市一高层写字楼工程,该公司进场后,给整个工程各工序进行划分,并明确了各工序之间的逻辑关系如下表所示: 在工程施工过程中发生...

作者: tihaiku 人气: - 评论: 0
问题 背景 某公司中标某沿海城市一高层写字楼工程,该公司进场后,给整个工程各工序进行划分,并明确了各工序之间的逻辑关系如下表所示: 在工程施工过程中发生以下事件:事件一:施工单位施工至E 工作时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2 个月。经评估,施工单位人工费、机械费、临时建筑损失18 万元。建筑物受到海水侵蚀,清理、返工费用25 万元,施工单位提出了工期2 个月、费用43 万元的索赔要求。事件二:施工单位施工至I 工作时,由于业主指定材料的质量问题,造成施工单位人工费、机械费损失5 万元。同时造成持续时间延长2 个月。施工单位提出了工期、费用索赔要求。 2.问题(1)根据上表中各工序间的逻辑关系绘制该工程的施工进度计划网络图,并确定关键线路及总工期。(2)事件一中,施工单位的索赔是否成立,并分别说明理由。(3)事件二中,施工单位的索赔是否成立,并分别说明理由。(4)写出事件一、事件二全部发生后本工程实际总工期及关键线路。
选项
答案

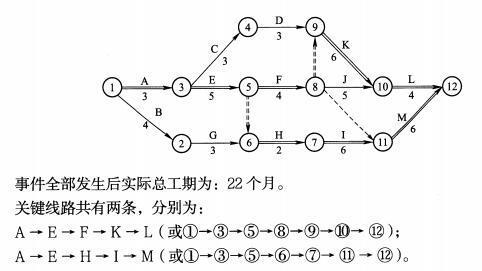

解析 (1)根据上表中各工序间的逻辑关系绘制施工进度计划网络图如下: 总工期为20 个月。(2)1)2 个月工期索赔:成立。理由:属不可抗力,工期索赔应该成立;2)43 万元费用索赔:不成立。理由:① 属不可抗力,施工单位人工费、机械费、临时建筑损失费等18 万元应由施工单位自行承担;② 属不可抗力,建筑物受到海水侵蚀,清理、返工费用25 万元应由业主承担。(3)工期索赔不成立,费用索赔不成立。理由:业主指定的材料(并非业主提供材料),其质量控制责任属施工单位责任范围,故索赔均不成立。(4)事件一、事件二全部发生后,施工进度计划网络图如下:

相关内容:背景,公司,城市,高层,写字楼,工程,进场,工序,逻辑,关系,工程施工

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0909秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
