【背景资料】 某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼、学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。其中,科研中心...

作者: tihaiku 人气: - 评论: 0

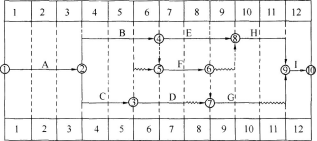

问题 【背景资料】 某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼、学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。其中,科研中心工程为现浇钢筋混凝土框架结构,地上10层,地下2层,建筑檐口高度45m,由于有超大尺寸的特殊实验设备,设置在地下2层的实验室为两层通高;结构设计图纸说明中规定地下室的后浇带需待主楼结构封顶后才能封闭。 在施工过程中,发生了下列事件: 事件1:施工单位进场后,针对群体工程进度计划的不同编制对象,施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。 事件2:施工单位针对两层通高实验区域单独编制了模板及支架专项施工方案,方案中针对模板整体设计有模板和支架选型、构造设计、荷载及其效应计算,并绘制有施工节点详图。监理工程师审查后要求补充该模板整体设计必要的验算内容。 事件3:在科研中心工程的后浇带施工方案中,明确指出:(1)梁、板的模板与支架整体一次性搭设完毕;(2)在楼板浇筑混凝土前,后浇带两侧用快易收口网进行分隔,上部用木板遮盖防止落入物料;(3)两侧混凝土结构强度达到拆模条件后,拆除所有底模及支架,后浇带位置处重新搭设支架及模板,两侧进行回顶,待主体结构封顶后浇筑后浇带混凝土。监理工程师认为方案中上述做法存在不妥,责令改正后重新报审。针对后浇带混凝土填充作业,监理工程师要求施工单位提前将施工技术要点以书面形式对作业人员进行交底。 事件4:主体结构验收后,施工单位对后续工作进度以时标网络图形式做出安排,如下图所示(时间单位:周)。 在第6周末时,建设单位要求提前一周完工,经测算工作D、E、F、G、H均可压缩一周(工作1不可压缩),所需增加的成本分别为8万元、10万元、4万元、12万元、13万元。施工单位压缩工序时间,实现提前一周完工。 【问题】 1.事件1中,按照编制对象不同,本工程应编制哪些施工进度计划 2.事件2中,按照监理工程师要求,针对模板及支架施工方案中模板整体设计,施工单位应补充哪些必要验算内容 3.事件3中,后浇带施工方案中有哪些不妥之处 后浇带混凝土填充作业的施工技术要点主要有哪些 4.事件4中,施工单位压缩网络计划时,只能以周为单位进行压缩,其最合理的方式应压缩哪项工作 需增加成本多少万元
选项
答案
解析 1.事件1中,按照编制对象的不同,本工程应编制施工总进度计划、单位T程进度计划、分阶段(或专项)工程进度计划、分部分项工程进度计划。 2.针对模板及支架施工方案中模板整体设计,施工单位还应补充模板及支架的承载力、刚度验算;模板及支架的抗倾覆验算。 3.后浇带施工中的不妥之处: (1)不妥之处:梁、板的模板与支架整体一次性搭设完毕。 原因:后浇带的模板及支架应独立设置。 (2)不妥之处:在楼板浇筑混凝土前,后浇带两侧用快易收口网进行分隔,上部用木板遮盖防止落入物料。 原因:后浇带两侧应用模板进行分隔,上部采用钢筋保护措施。 (3)不妥之处:两侧混凝土结构强度达到拆模条件后,拆除所有底模及支架,后浇带位置处重新搭设支架及模板。 原因:当混凝土强度达到设计要求时,方可拆除底模及支架。 (4)不妥之处:待主体结构封顶后浇筑后浇带混凝土。 原因:后浇带通常根据设计要求留设,并在主体结构保留一段时间(若设计无要求,则至少保留28d)后再浇筑,将结构连成整体。 后浇带混凝土填充作业的施工技术要点: 填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。 4.事件4中,施工单位压缩网络计划时,其最合理的方式应压缩工作E,需增加成本10万元。

相关内容:背景,资料,高校,新建新,校区,办公楼,教学楼,科研,中心,后勤服务楼,学生,宿舍,单体,建筑,工程公司,群体,工程,施工,建设

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0519秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
