共用题干某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下。(1)甲、乙两个分项工程的清单工程量分别为4...

作者: rantiku 人气: - 评论: 0

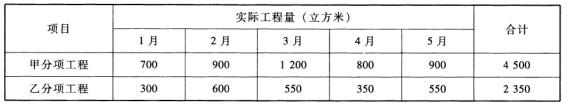

问题 共用题干某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下。(1)甲、乙两个分项工程的清单工程量分别为4000立方米、2500立方米,单价分别为210元/立方米、156元/立方米。依据实际完成工程量进行结算。(2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行。(3)措施项目清单共有5项,共计18万元,一次性包死,不得调价。全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付。(4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%。(5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回。(6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。工程实际完成情况如下表所示。 根据题意,回答下列问题:
选项 第5个月的分部分项工程量清单计价合计为()万元。 A:25.59 B:26.43 C:27.28 D:27.48
答案 B
解析 采用工程量清单计价,建设工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。该工程签约时的合同价款=[4000*(210/10000)+2500*(156/10000)+18)*(1+6%)*(1+3.41%)=154.56(万元)。 承包商第1个月应得的进度款=[(700*210+300*156)/10000+18/3]*(1+6%)*(1+3.41%)*(1-5%)=26.43(万元)。 第5个月的分部分项工程量清单计价合计=[(900-500)*210+500*210*0.9+550*156]/10000=26.43(万元)。 选项A,预付款是在最后两个月平均分摊扣除的,所以第五个月要考虑预付款的扣除;选项C,保留金是在每个月都扣除的,所以第五个月也应该考虑;选项D,规费是指政府和有关权力部门规定必须缴纳的费用。
