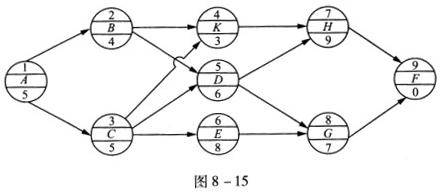

共用题干根据某工程项目的各项工作的持续时间和工作之间的逻辑关系,编制的单代号网络计划如图8-15所示(时间单位:月)。根据题意,回答下列问题:(1...

作者: rantiku 人气: - 评论: 0

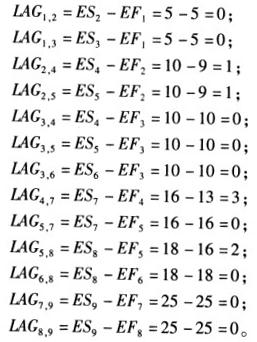

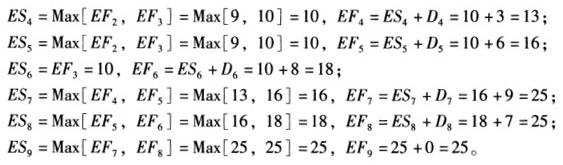

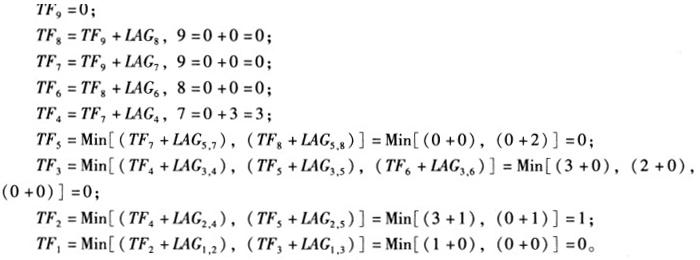

问题 共用题干根据某工程项目的各项工作的持续时间和工作之间的逻辑关系,编制的单代号网络计划如图8-15所示(时间单位:月)。 根据题意,回答下列问题:(1)计算最早开始时间和最早完成时间:ES1=0,EF1=ES1+D1=0+5=5;ES2=EF1=5,EF2=ES2+D2=5+4=9;ES3=EF1=5,EF3=ES3+D3=5+5=10; (2)计相邻两项工作之间的时间间隔LAGi,j: (3)计算工作的总时差TFi:
选项 工作K的最早完成和最迟完成时间分别为()个月。 A:12;15 B:13;16 C:13;15 D:15;16
答案 B
解析 该工程项目的计算工期Tc=EF9=25(个月)。 在单代号网络计划中,工作总时差最小的工作是关键工作。从起点节点开始到终点节点均为关键工作,且所有工作之间的时间间隔均为零的线路为关键线路。根据计算结果,总时差为0的工作①、③、⑤、⑥、⑦、⑧、⑨为关键工作,且所有关键工作之间的时间间隔均为零的线路①—③—⑥—⑧—⑨和①—③—⑤—⑦—⑨均为关键线路。 由上述计算结果可知,工作B的总时差巩为1个月,自由时差FF2=Min[LAG2,4,LAG2,5]=Min[1,1]=1(个月)。 工作K的最早完成时间EF4=ES4+D4=10+3=13(个月),最迟完成时间LF4=EF4+TF4=13+3=16(个月)。
