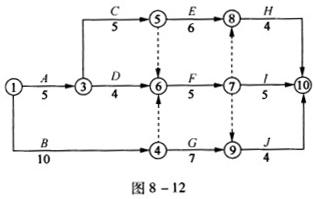

共用题干某工程项目可以分解为A、B、C等10项工作,根据各项工作之间的逻辑关系及持续时间编制的双代号网络计划如图8-12所示(时间单位:周)。根据题意,回...

作者: rantiku 人气: - 评论: 0
问题 共用题干某工程项目可以分解为A、B、C等10项工作,根据各项工作之间的逻辑关系及持续时间编制的双代号网络计划如图8-12所示(时间单位:周)。根据题意,回答下列问题:
选项 工作F的最早开始时间和最迟完成时间分别为第()周。 A:9;14 B:9;15 C:10;16 D:10;17
答案 C
解析 网络计划与甘特横道计划相比,具有如下优点:①网络图把工程实施过程中的各项工作作为一个有机整体统筹进行安排,能全面而清楚地表达各项工作之间相互联系、相互制约的关系;②在网络计划中能进行各种时间参数的计算,从而在名目繁多、错综复杂的计划中找出决定工程进度的关键工作和关键线路,便于计划管理者集中力量抓主要矛盾,确保进度目标的实现;③能通过时间参数的计算,确定工程中非关键工作具有的机动时间,便于挖潜力、保重点;④能从若干可行方案中,比较、优选出最佳方案,还可以合理地进行资源优化配置,达到降低成本的目的;⑤能利用电子计算机技术和有关的项目管理软件对项目的进度计划进行绘制、计算、优化、监控及调整,实现对进度计划的动态控制。网络计划的不足是:它不像甘特横道计划那样简单明了、形象直观,但随着计算机硬件技术的提高和有关项目管理软件功能的不断完善,网络计划的不足已经不再是问题,还可以通过绘制带有时间坐标的网络计划弥补其不足。 计算工期等于以网络计划的终点节点为箭头节点的各个工作的最早完成时间的最大值。当已规定了要求工期Tr时,计划工期不应超过要求工期;当未规定要求工期时,可令计划工期等于计算工期。 在双代号网络计划中,工作总时差最小的工作是关键工作,自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线路。ABCD四项的工作持续总时间分别为:5+5+6+4=20;10+7+4=21;10+0+5+5=20;5+4+5+5=19。所以关键线路为:①一④一⑨一⑩。 最早开始时间等于各紧前工作的最早完成时间的最大值,即Max[5+5,5+4,10]=10(周);最迟完成时间等于各紧后工作的最迟开始时间的最小值,即Min[21-4,21-5,21-4]=16。 工作D的实际进度比原计划推迟了5周,因其总时差和自由时差分别为2和1,总工期延长5-2=3(周),并使其紧后工作的最早开始时间推后5-1=4(周),所以对后续工作及总工期的最早开始时间均有影响。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0397秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
