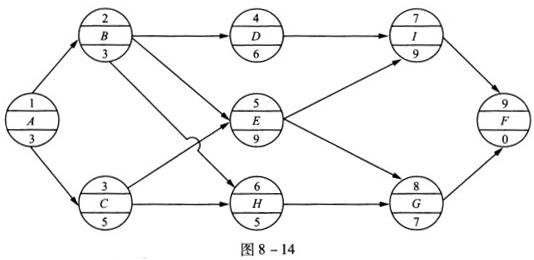

共用题干某工程项目的进度计划如下列单代号网络计划(见图8-14)所示,时间单位为周。根据题意,回答下列问题:该单代号网络计划中的关键工作为()。...

作者: rantiku 人气: - 评论: 0
问题 共用题干某工程项目的进度计划如下列单代号网络计划(见图8-14)所示,时间单位为周。 根据题意,回答下列问题:
选项 该单代号网络计划中的关键工作为()。 A:工作A、C B:工作B、D C:工作E、I D:工作H、G
答案 AC
解析 网络计划技术的最大特点是能够为项目管理者提供多种信息,有利于加强工程管理,使项目取得好、快、省的全面效果。网络计划与甘特横道计划相比,具有如下优点:①网络图把工程实施过程中的各项工作作为一个有机整体统筹进行安排,能全面而清楚地表达各项工作之间相互联系、相互制约的关系。②在网络计划中能进行各种时间参数的计算,从而在名目繁多、错综复杂的计划中找出决定工程进度的关键工作和关键线路,便于计划管理者集中力量抓主要矛盾,确保进度目标的实现。③能通过时间参数的计算,确定工程中非关键工作具有的机动时间,便于挖潜力、保重点。④能从若干可行方案中,比较、优选出最佳方案,还可以合理地进行资源优化配置,达到降低成本的目的。⑤能利用电子计算机技术和有关的项目管理软件对项目的进度计划进行绘制、计算、优化、监控及调整,实现对进度计划的动态控制。 根据单代号网络计划时间参数计算规则,网络计划的计算工期Tc=EFn(网络计划的终点节点9的最早完成时间)。工作的最早开始时间:ESi=0(i=1),ESj=Max[ESi+Di](i为j的紧前工作),即ES9=Max[EF7=17+9=26,EF8=17+7=24]=EF7=26;工作的最早完成时间等于该工作的最早开始时间加上其持续时间:EF9=ES9+D9=26+0=26。即Tc=26(周)。 在单代号网络计划中,工作总时差TFi最小的工作是关键工作。根据工作总时差计算规则,TF9=0,其他工作i的总时差:TFi=Min[TFj+LAGi,j]且j>i,LAGi,j(相邻两项工作之间的时间间隔)=ESJ-EFI(j>i),由上式可得出:TF1=TF3=TF5=TF7=TF9=0,即工作A、C、E、I、F为关键工作。 所有工作之间的时间间隔以GLi,j均为零的线路为关键线路,即本工作的关键线路为:A→C→E→I→F。I作D为非关键线路工作且其为非关键工作,D工作的总时差和自由时差均为5周,拖延的时间小于总时差和自由时差,因此工作D进度的拖延不影响其紧后工作的正常进行,同时也不影响整个工程总工期。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1591秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
