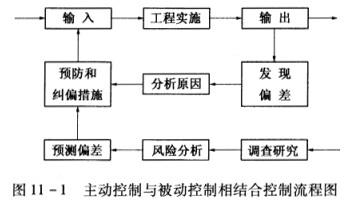

共用题干某建设监理公司甲近几年监理业绩持续下滑,项目管理比较混乱,该公司监理的某项目出现了一次重大安全生产事故,因此受到了停业整顿3个月的处罚。经过一段时...

作者: rantiku 人气: - 评论: 0
问题 共用题干某建设监理公司甲近几年监理业绩持续下滑,项目管理比较混乱,该公司监理的某项目出现了一次重大安全生产事故,因此受到了停业整顿3个月的处罚。经过一段时间的停业整顿后,经主管部门批准企业重新开始营业。最近,通过投标竞争取得了某项目的监理业务。监理合同签订后,总监理工程师组建了项目监理机构,编制了监理规划,要求监理工程师应将主动控制和被动控制紧密结合,按控制流程图进行控制,如图11-1所示。 在监理规划中,重点提出了质量目标的控制措施,内容如下:(1)熟悉质量控制依据;(2)确定质量控制要点,落实质量控制手段;(3)完善职责分工及有关质量监督制度,落实质量控制责任;(4)对不符合合同质量要求的,拒绝签发付款证书;(5)审查承包单位的施工组织设计,同时提出了项目监理规划编写的几点要求。根据题意,回答下列问题:
选项 要做到主动控制与被动控制相结合,关键在于处理()。 A:扩大信息来源 B:把握好输入环节 C:以被动控制为主 D:全部采取主动控制
答案 AB
解析 E项,主动控制是一种事前控制,它是在计划实施之前就采取控制措施,以降低目标偏离的可能性或其后果的严重程度,起到防患于未然的作用。被动控制是一种事中控制和事后控制,是一种反馈式控制和闭环控制。 被动控制是一种事中控制和事后控制。它是在计划实施过程中对已经出现的偏差采取控制措施,它虽然不能降低目标偏离的可能性,但可以降低目标偏离的严重程度,并将偏差控制在尽可能小的范围内。 监理工程师在进行目标控制时应采取组织措施、技术措施、经济措施和合同措施。其中,组织措施是从目标控制的组织管理方面采取的措施,主要包括:落实目标控制的组织机构和人员,明确各级目标控制人员的任务和职能分工、权力和责任、制定目标控制的工作流程等;技术措施不仅可解决建设工程实施中的技术问题,而且对纠正目标偏差亦有相当重要的作用;经济措施不仅要审核工程量及相应的付款和结算报告,还要从一些全局性、总体性的问题上加以考虑;合同措施包括:协助业主确定对目标控制有利的建设工程组织管理模式和合同结构、拟订合同条款、参加合同谈判、处理合同执行过程中的问题、防止和处理索赔等措施。上述质量目标控制措施中,第(1)条属于技术措施,第(2)条亦属于技术措施,第(3)条属于组织措施,第(4)条属于经济措施,第(5)条亦属于技术措施。 要做到主动控制与被动控制相结合,关键在于处理两个方面:①要扩大信息来源,要包括本工程实施情况的信息、已建同类工程的有关情况等外部环境信息;②把握好输入环节,要输入两类纠偏措施,不仅有纠正已经发生的偏差的措施,而且有预防和纠正可能发生的偏差的措施。 上述质量目标控制措施中,第(1)、(2)、(3)、(5)条属于主动控制,第(4)条属于被动控制。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1418秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
