某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为600 m3、800m3...

作者: rantiku 人气: - 评论: 0

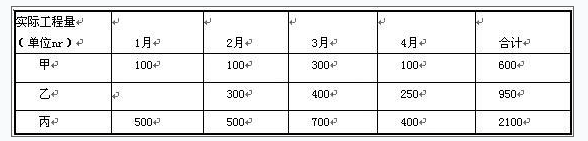

问题 某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为600 m3、800m3和2000m3,综合单价分别为200元/m3、250元/m3和180元/m3。该工程措施项目费用均为以“项”计价的总价项目,共计15万元,其中安全文明施工措施费用为8万元;其他项目费仅包括暂列金额6万元;规费费率为6%(以分项工程费、措施项目费和其他项目费之和为计算基数);综合税率为3.48%。 合同中关于工程价款支付的约定如下: (1)开工前业主向承包商支付的预付款按分项工程费用(不含规费和税金)的25%计算,并在最后两个月平均分摊扣回。 (2)安全文明施工措施费用在开工前支付50%,开工后第一个月支付50%;其他总价措施项目费用分4个月平均支付。 (3)业主每月按照已完工程款的90%支付进度款。(4)竣工结算月一次扣留工程质量保证金。 该工程每月实际完成的各分项工程量如下表所示。 该工程合同价款为( )万元。
选项 A.74.59 B.95.58 C.97.26 D.106.4
答案 C
解析 (1)分部分项工程项目费用:600*200+800*250+2000*180=680000元=68万元; (2)措施项目费用:15万元; (3)其他项目费用:6万元; (4)规费为:(68+15+6)*6%=5.34万元; (5)税金为:(68+15+6+5.34)*3.48%=3.283万元; (6)合同价款为:68+15+6+5.34+3.283=97.62万元。
