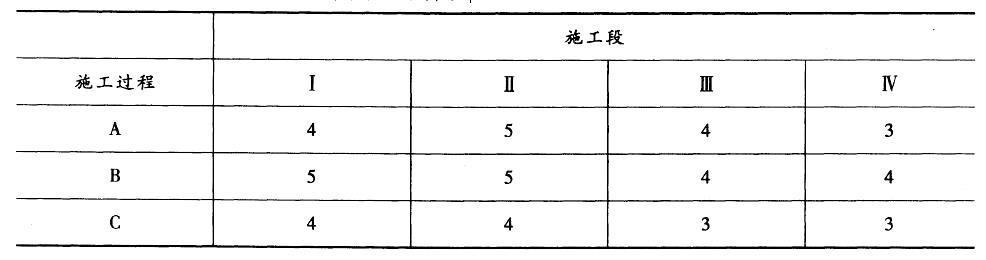

某分部工程可划分为A、B、C三个施工过程,分四段组织流水作业,各施工过程在各个流水段上的流水节拍如下表所示(单位:周)。根据以上资料,回答下列问题...

作者: rantiku 人气: - 评论: 0
问题 某分部工程可划分为A、B、C三个施工过程,分四段组织流水作业,各施工过程在各个流水段上的流水节拍如下表所示(单位:周)。 根据以上资料,回答下列问题: A、B、C三个施工过程之间的流水步距为( )。 A. KA .B = 3 周 B. K
选项 A. B=4 周 C. KB.C=5 周 D. KB .C=7周
答案 BD
解析 各施工过程流水节拍的累加数据系列:A: 4、9、13、16 B: 5、10、14、18 C: 4、8、11、14 将相邻两个施工过程的累加数据系列错位相减:A 与 B: 4、4、3、2、-18 B 与 C: 5、6、6、7、-14 流水步距等于各累加数据系列错位相减所得差值中数值最大者,即:KA.B=Max (4 4 3 2 -18) =4 (周);KB.c=Max (5 6 6 7 -14) =7 (周)。
