问题 某工程项目基础工程和主体工程均可分为三段组织流水作业,其流水节拍分别为3周、3周、4周和2周、3周、3周,则该两分部工程之间的流水步距及其流水施工工期分别是()。
选项 A.3周和11周 B.3周和18周 C.5周和13周 D.5周和15周
答案 C

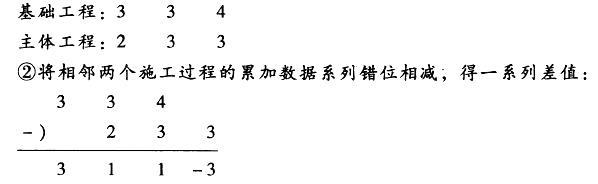

解析 采用最简便、易掌握的“潘特考夫斯基法”来确定相邻专业工作队之间的流水步距,其步骤如下:①累加各施工过程的流水节拍,形成累加数据系列: ③取差值中的最大者作为该两个相邻施工过程之间的流水步距Ki,i+1=3。 ④计算流水施工工期:T=ΣKi,i+1+Σtnj=3+2+3+3=11; 式中,ΣKi,i+1表示相邻施工过程之间流水步距之和;Σtnj表示最后一个施工过程在各个施工段上的流水节拍之和。
