问题 某基础工程包括开挖、支模、浇筑混凝土及回填四个施工过程,分3个施工段组织流水施工,流水节拍见下表,则该基础工程的流水施工工期为()天。
选项 A. 22 B. 23 C. 24 D. 25
答案 B

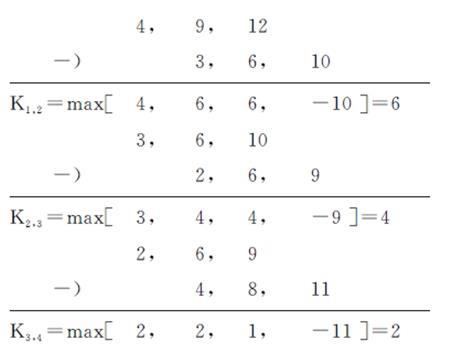

解析 本题考查的是流水工期的确定。先用“累加数列错位相减取大差法”求流水歩距: 计算流水工期T=(6+4+2)+(4+4+3)=23天。
