问题 某分部工程可划分为甲、乙、丙三个施工过程,其流水节拍分别为6周、12周和9周,若组织成倍节拍流水施工,其流水步距和专业工作队总数应为()。
选项 A.3周和3个 B.3周和9个 C. 6周和3个 D.6周和9个
答案 B

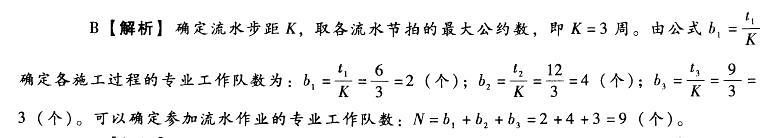

解析
