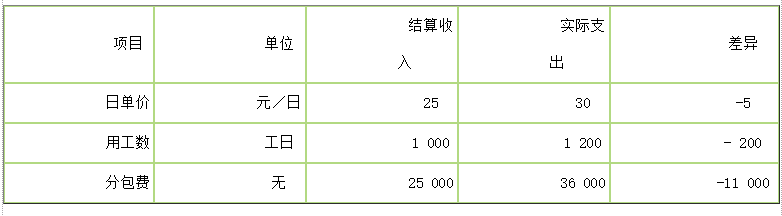

对某工程项目4月工程成本材料分析,发现成本超支的主要原因是人工费,通对调整,本月收入结算中主要包括主体工程和装饰工程,整理如下表: 主体工程资料 ...

作者: tihaiku 人气: - 评论: 0
问题 对某工程项目4月工程成本材料分析,发现成本超支的主要原因是人工费,通对调整,本月收入结算中主要包括主体工程和装饰工程,整理如下表: 主体工程资料 装饰工程资料 主体工程中,南于工日变动使人工费用超支的数额为( )元。
选项 A.5 000 B.5 100 C.5 500 D.6 000
答案 A
解析 主体工程工日变动影响人工费用超支的金额= 200×25 =5 000(元)。
