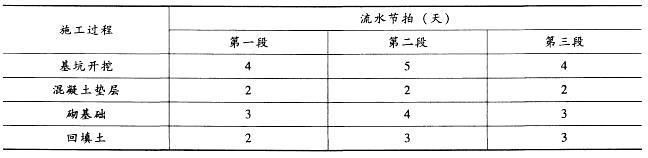

某基础工程可划分为基坑开挖、混凝土垫层、砌基础、回填土四个施工过程。在施工中分三个施工段组织流水作业,各个施工过程在各流水段上的流水节拍如下表所示: ...

作者: tihaiku 人气: - 评论: 0
问题 某基础工程可划分为基坑开挖、混凝土垫层、砌基础、回填土四个施工过程。在施工中分三个施工段组织流水作业,各个施工过程在各流水段上的流水节拍如下表所示: 根据以上资料,回答下列问题: 该基础工程的流水施工工期为()天。
选项 A.22 B.23 C.24 D.25
答案 C
解析 在分别流水施工中,计算流水施工工期:T=ΣKi,i+1+Σtnj=(9+2+5)+(2+3+3)=24,式中,ΣKi,i+1表示相邻施工过程之间流水步距之和;Σtnj表示最后一个施工过程在各个施工段上的流水节拍之和。

相关内容:基础工程,可划,基坑,开挖,混凝土,基础,施工,过程,三个,施工段,工段,组织,流水,节拍

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0454秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
