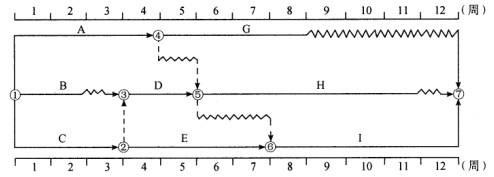

共用题干 某工程双代号时标网络计划如下图所示。根据题意,回答下列问题:该双代号时标网络计划的计算工期为()天。 A:10 B:11 C:12 D:13

作者: tihaiku 人气: - 评论: 0
问题 共用题干 某工程双代号时标网络计划如下图所示。

根据题意,回答下列问题:
选项 该双代号时标网络计划的计算工期为()天。 A:10 B:11 C:12 D:13
答案 C
解析 工作A有3项紧后工作G、H、I,应首先计算它们的总时差,然后分别加上工作A与它们的时间间隔,找出其中的最小值,即为工作A的总时差。工作A的自由时差有箭线上波形线水平投影的长度决定。A的总时差和自由时差分别为2周和0周。
时标网络计划关键线路的确定,应自终点节点逆箭线方向朝起点节点逐次进行判定:从终点到起点不出现波形线的线路即为关键线路。
箭线中没有波形线的关键线路有:C→E→I,C→D→H。
时标网络计划的计算工期,应是终点节点与起点节点所在位置之差。计算工期TC=12-0=12(天)。

相关内容:题干,工程,代号,时标,网络,计划,下图,根据,题意,问题,该双,工期

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0536秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
